Bautagebuch
Liebe Gäste, Freunde und Partner des Neubergerhofs,
schön, dass Sie da sind und Interesse am Wiederaufbau des Neubergerhofs haben. Nach dem Brand vergangenen August setzen wir alles daran, unser Haus erneut zu dem Zuhause und Urlaubszuhause zu machen, das es für so viele von Ihnen über die Jahre hinweg gewesen ist. Es ist ein Neuanfang, der mit großen Herausforderungen verbunden ist, aber auch mit der Hoffnung, etwas Wunderschönes entstehen zu lassen.

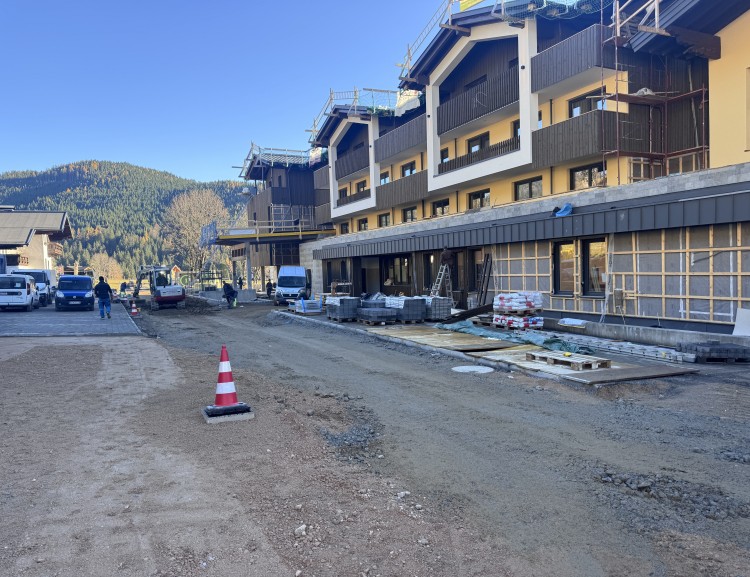

Wir können mit Stolz verkünden: Am Freitag, 12.12.2025, öffnet der Neubergerhof wieder die Hoteltüren. Und darauf freuen wir uns sehr!
Bis bald in Filzmoos! Ihre

Zunächst beginnen wir mit einem...

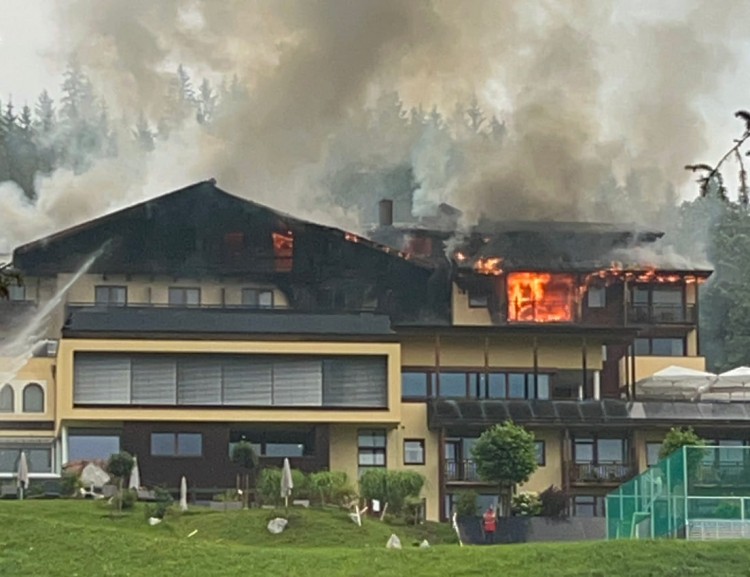

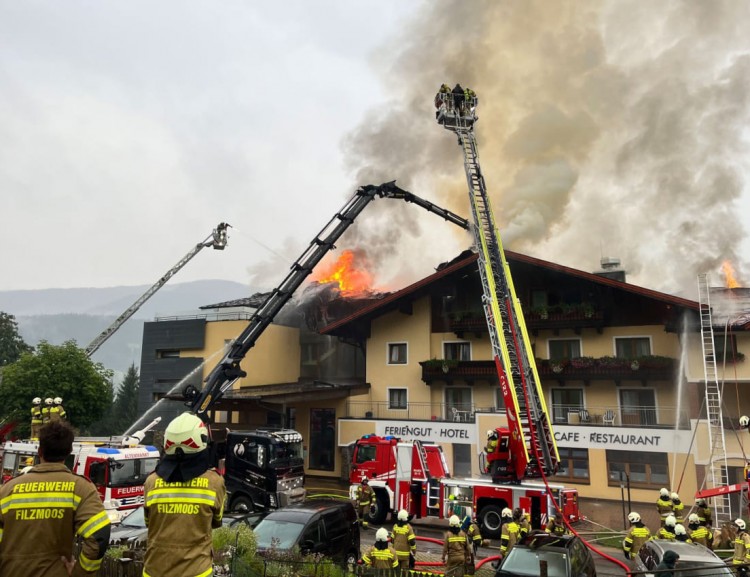

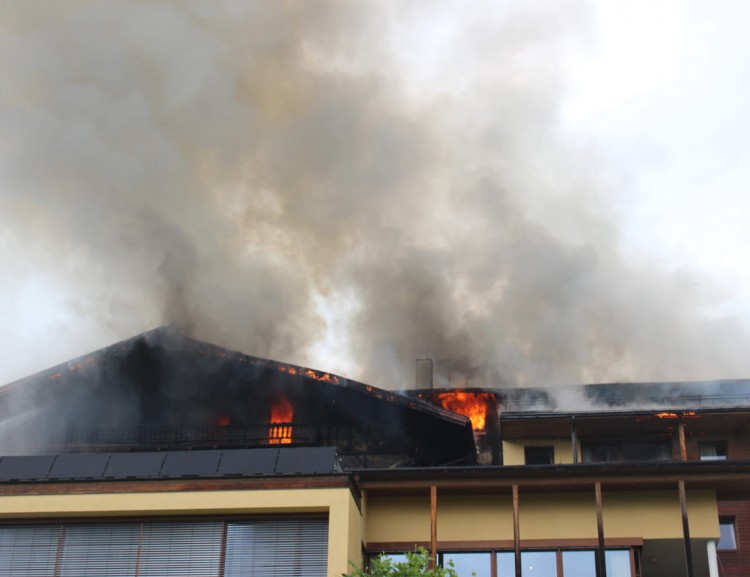

Rückblick auf den Unglückstag am 07.08.2024

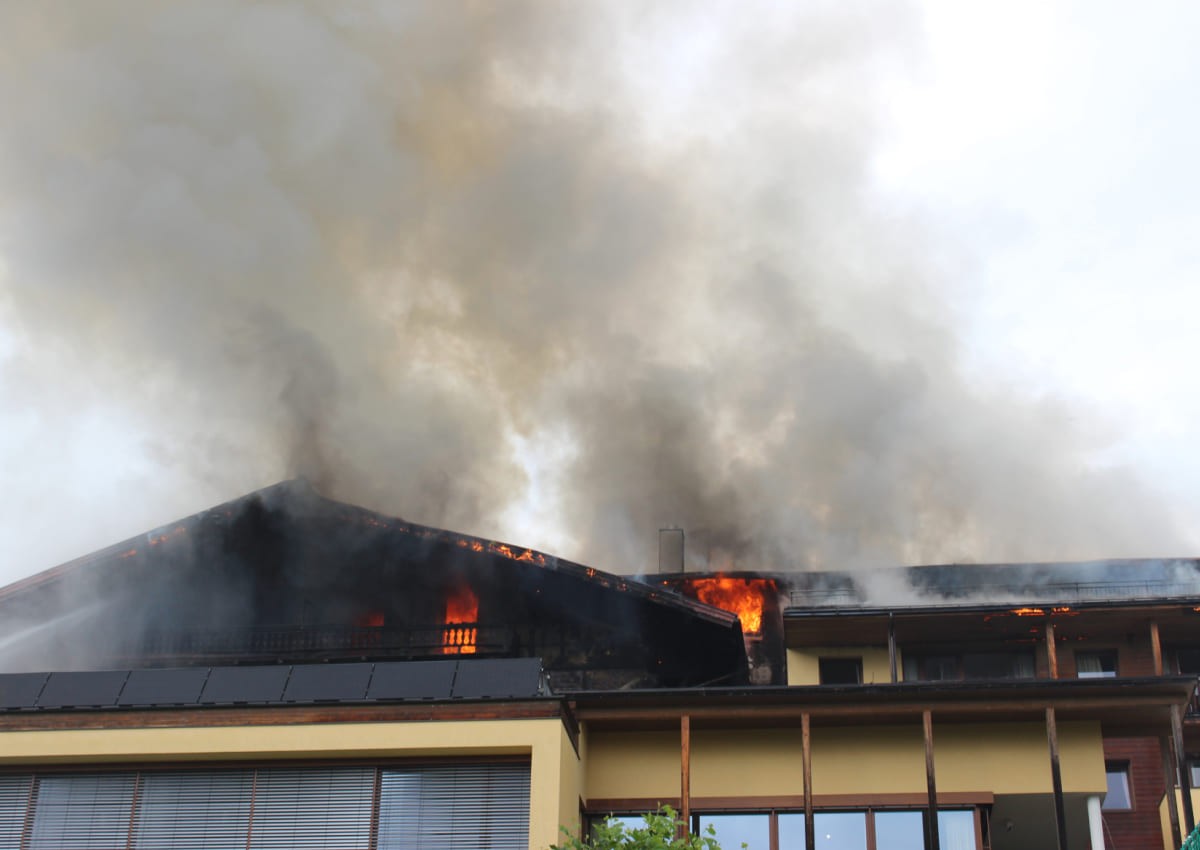

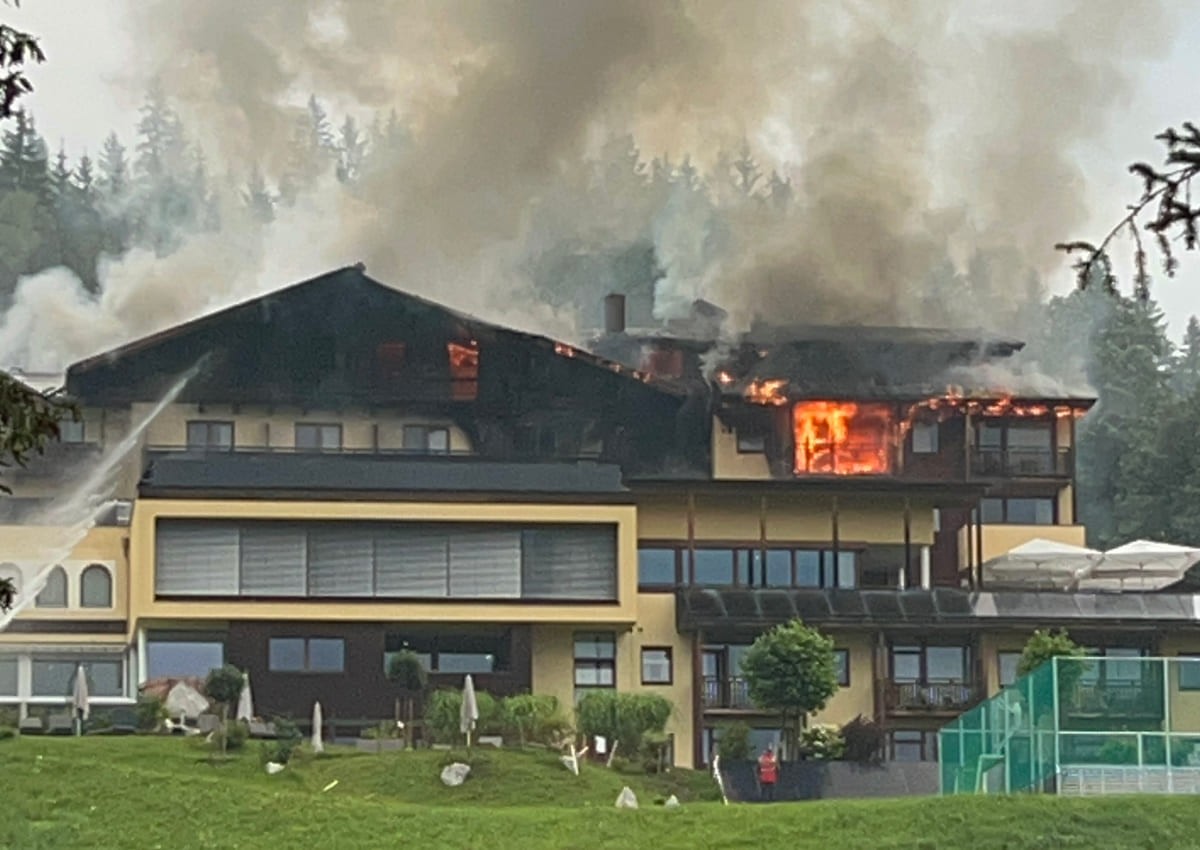

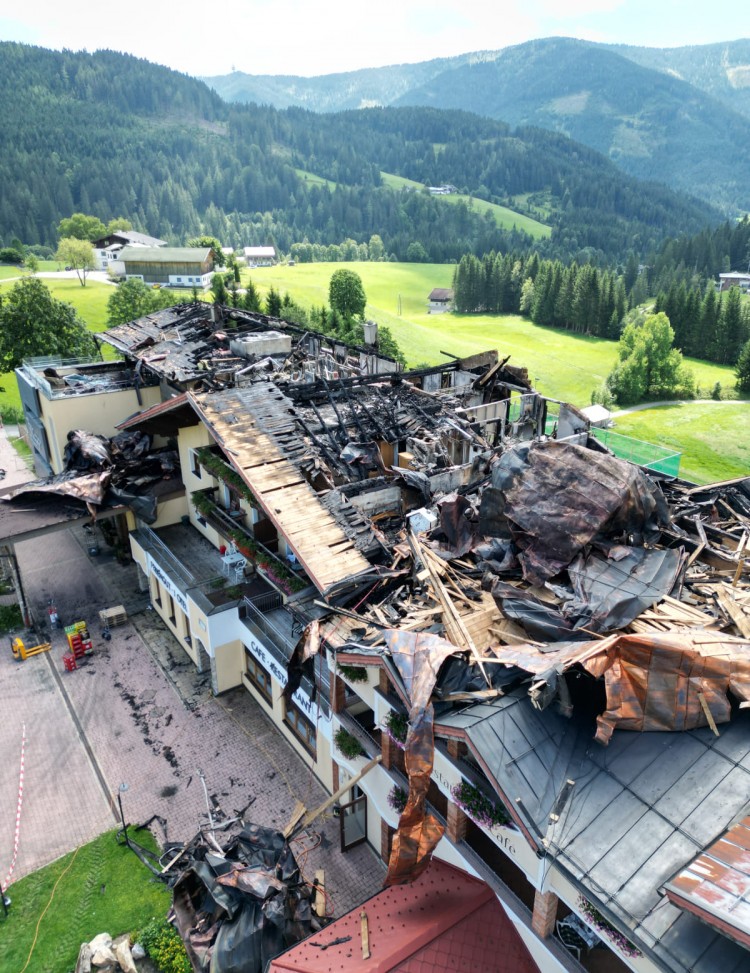

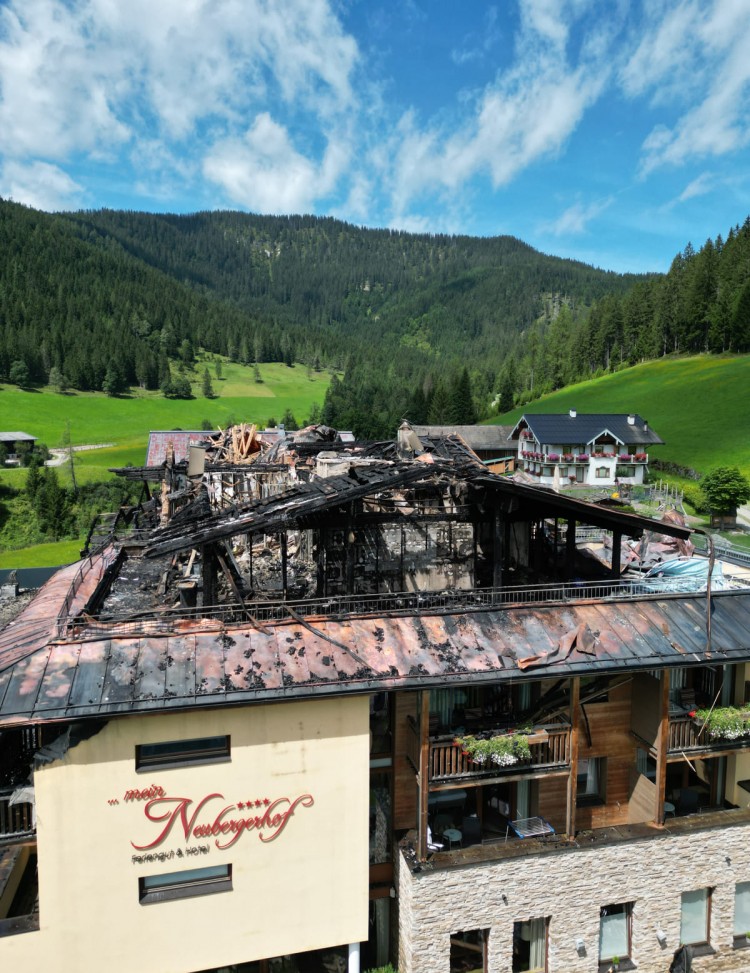

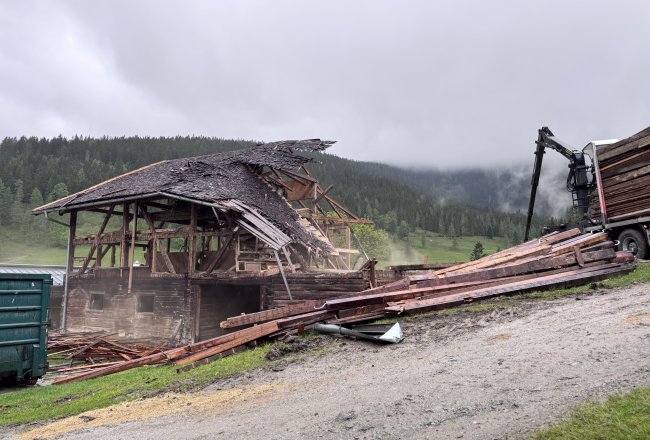

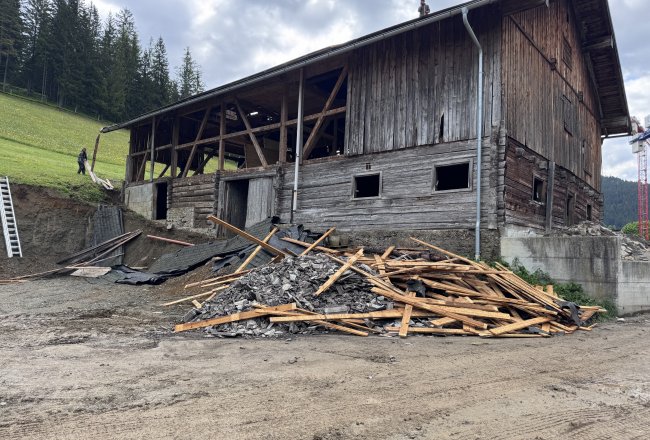

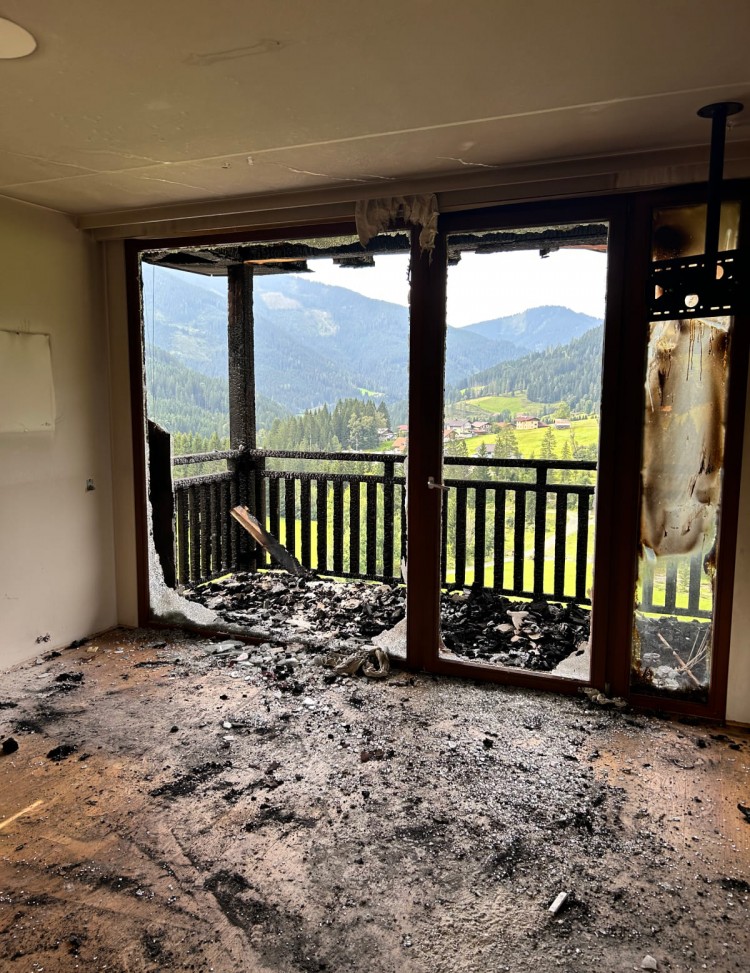

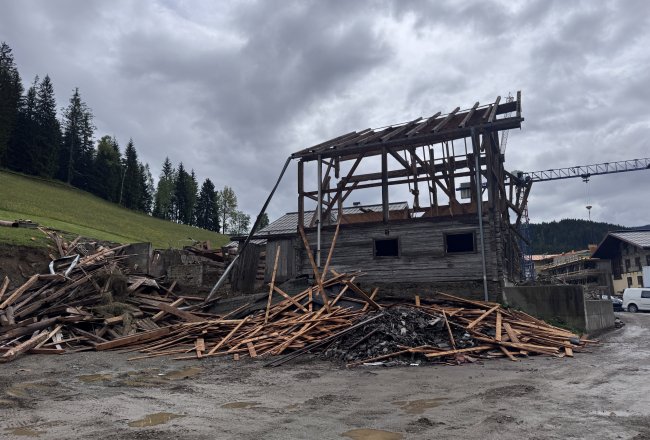

Ein schrecklicher Anblick: Die Tage danach.

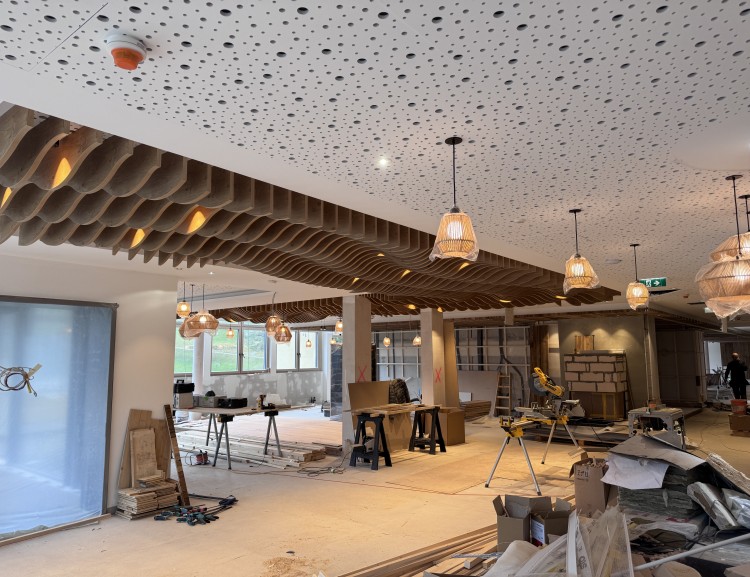

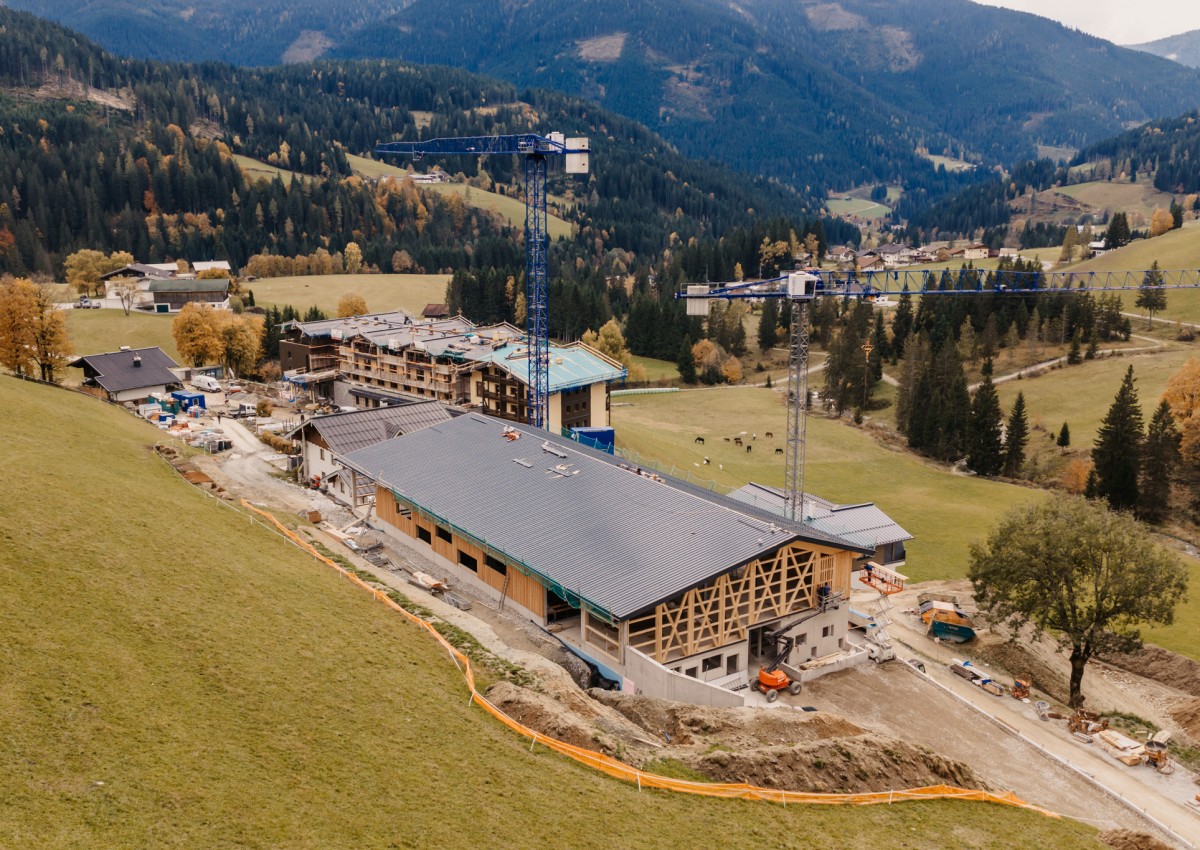

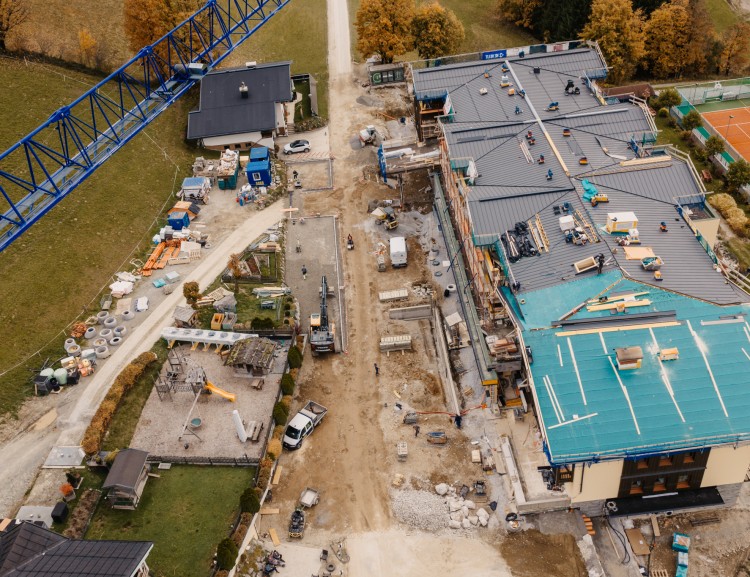

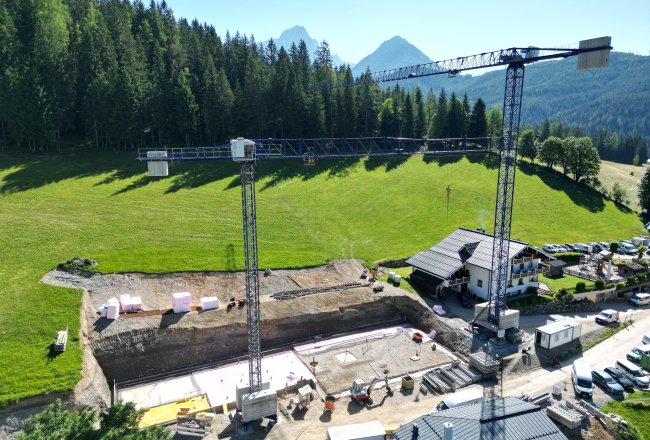

Der Wiederaufbau hat begonnen.
Wir berichten regelmäßig im Bautagebuch!
#17: Im 2. Untergeschoss passiert einiges
Stand 06.06.2025
In dieser Woche konnten die letzten Giebel erfolgreich betoniert werden – ein weiterer wichtiger Meilenstein auf dem Weg zur Fertigstellung des Rohbaus. Auch beim Fensterbau tut sich etwas: Einige Fenster sind nun wieder eingetroffen und werden in Kürze eingesetzt.

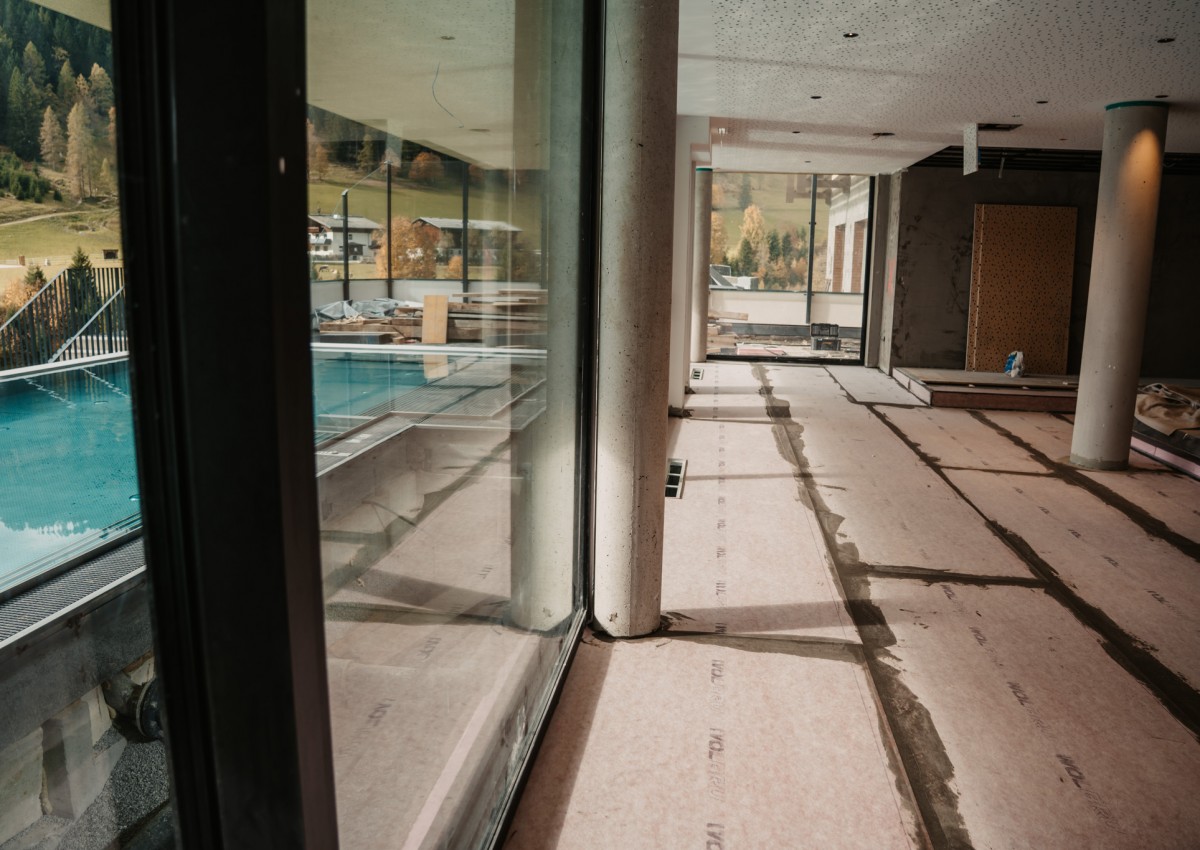

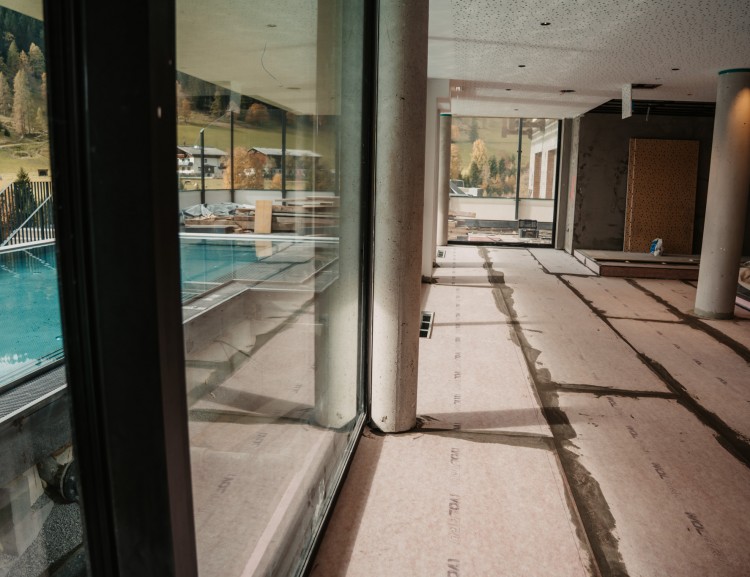

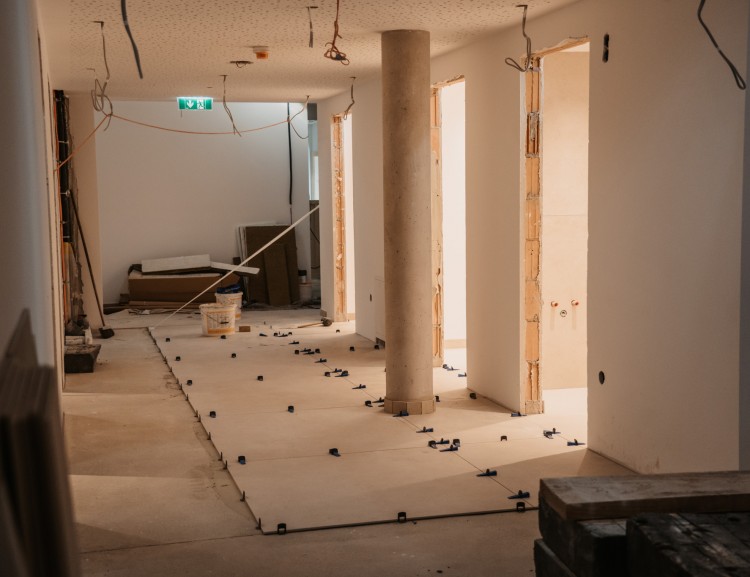

Im Innenbereich geht es ebenfalls zügig weiter. Das Hallenbad nimmt mehr und mehr Gestalt an – aktuell wird die gesamte Beckenfläche fachgerecht eingeschweißt, um eine optimale Abdichtung zu gewährleisten.

Parallel dazu werden in den Nassräumen die Abdichtungsarbeiten durchgeführt: Hier wird derzeit sorgfältig geflemmt, um die Böden und Wände vor Feuchtigkeit zu schützen.

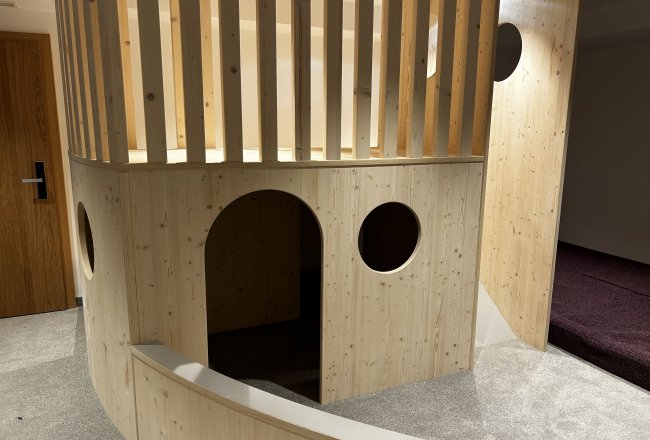

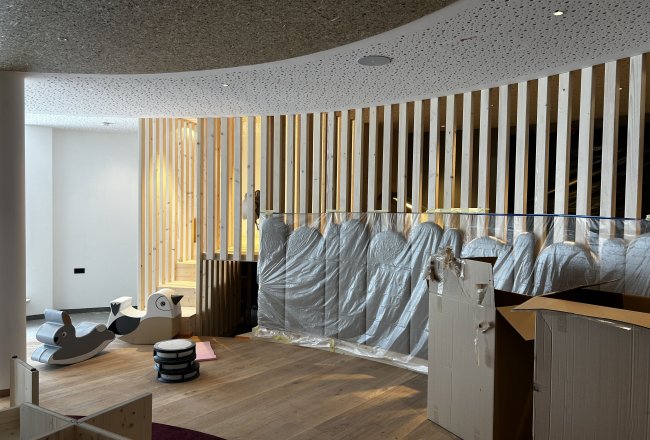

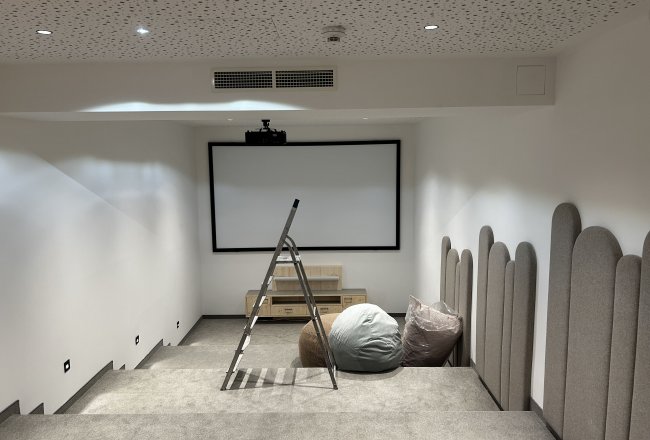

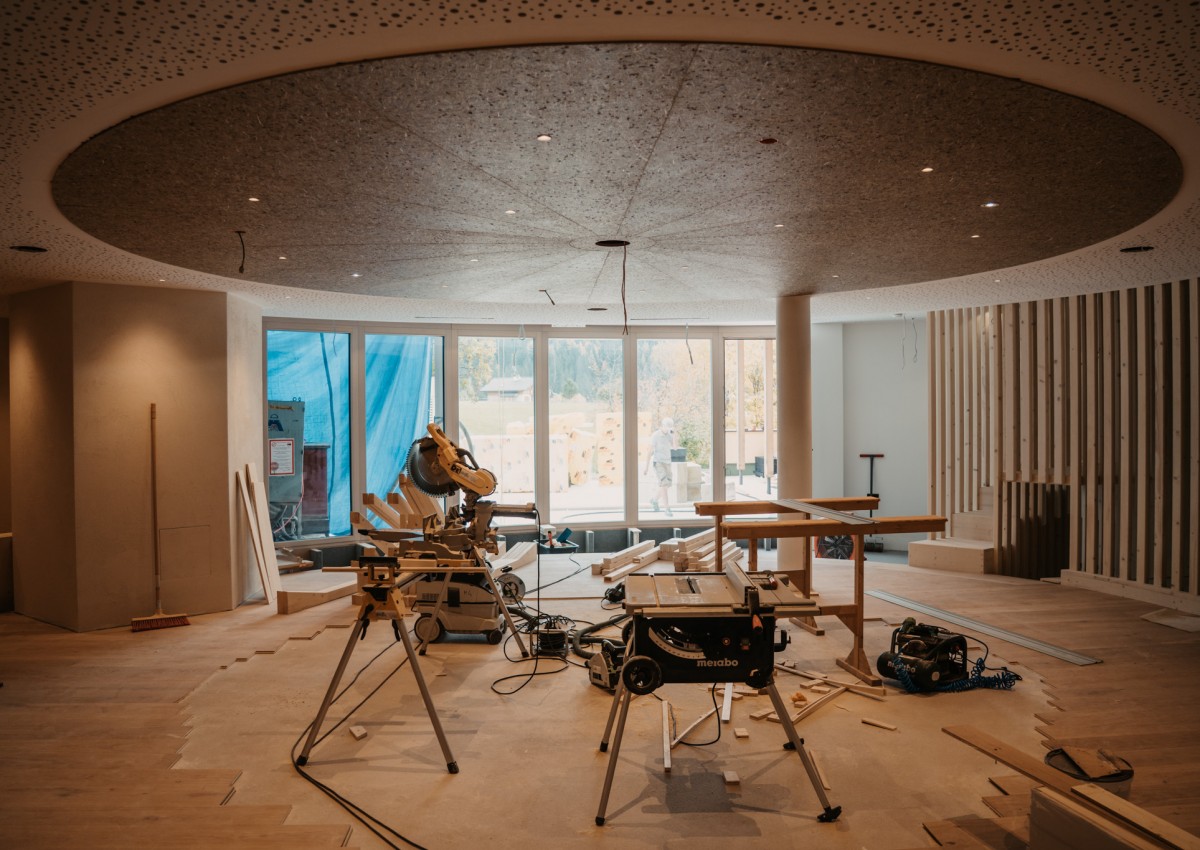

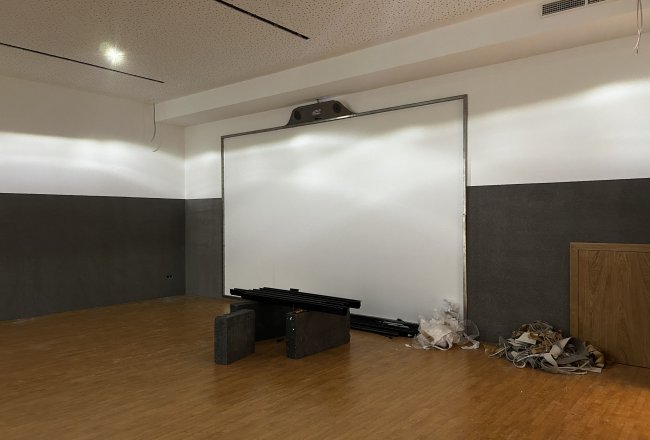

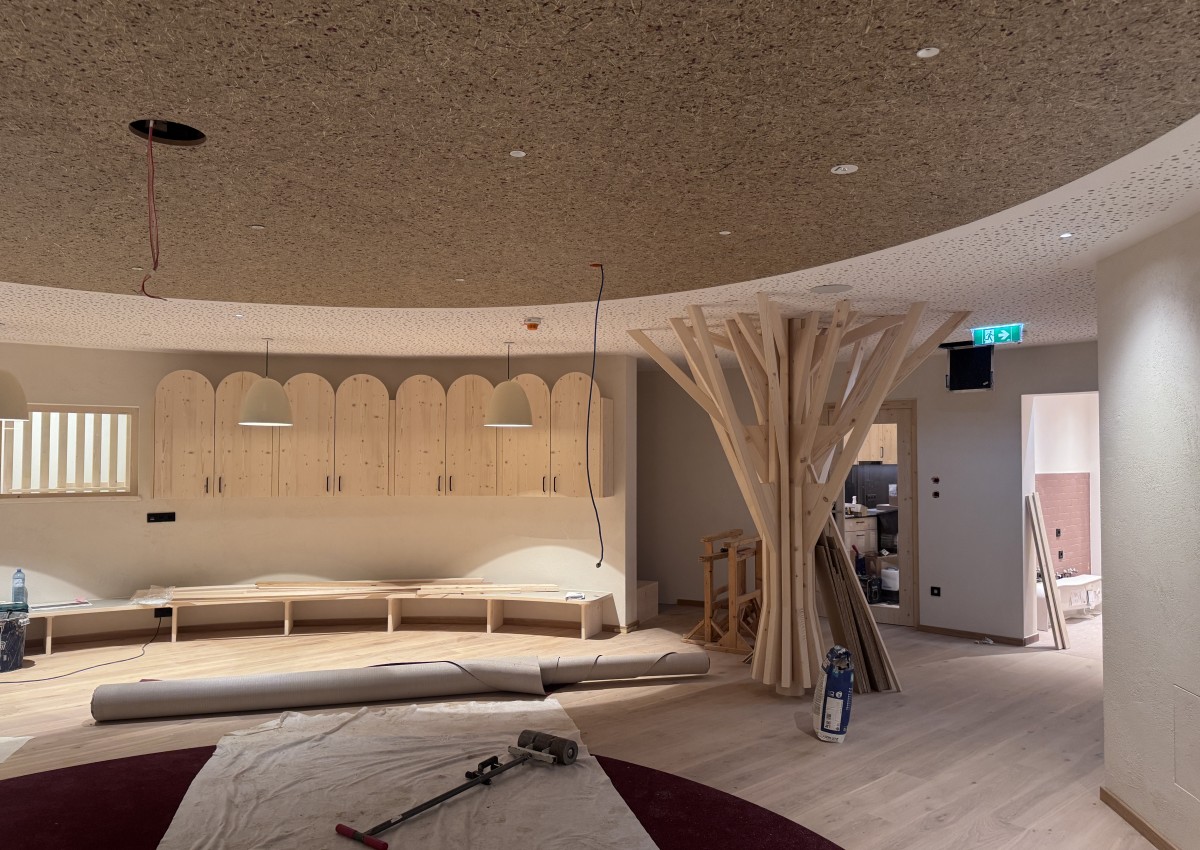

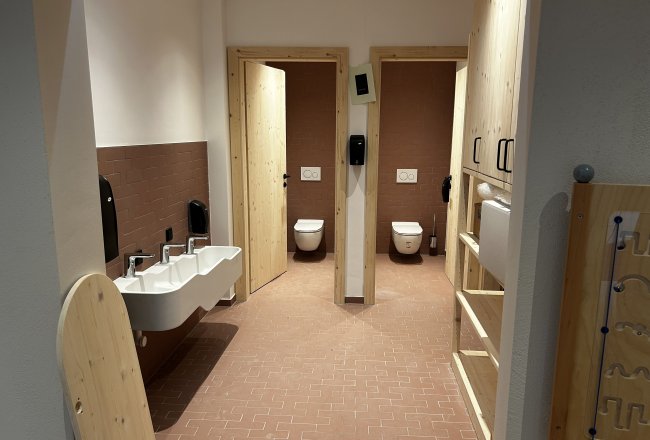

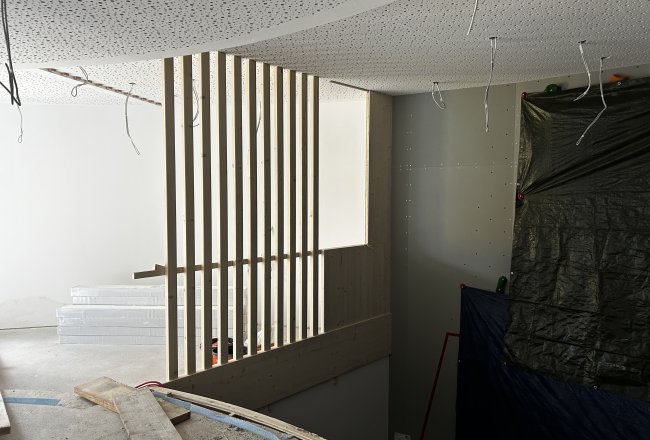

Ein Umbau mit Blick auf unsere kleinen Gäste: Die Turnhalle wurde verkleinert und so konnte das zukünftige Kinderkino bereits räumlich abgetrennt werden – ein Ort zum Träumen und Lachen entsteht.

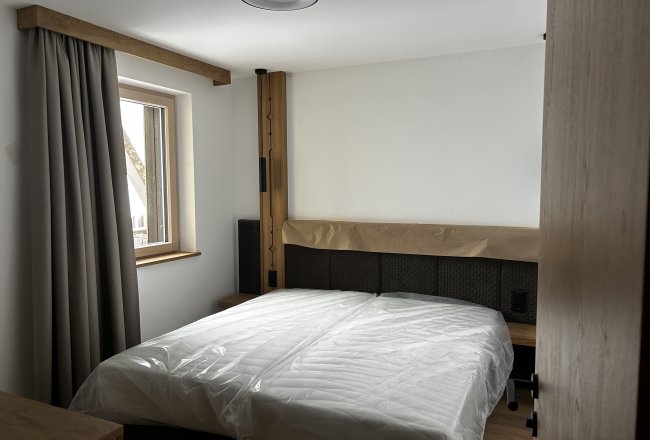

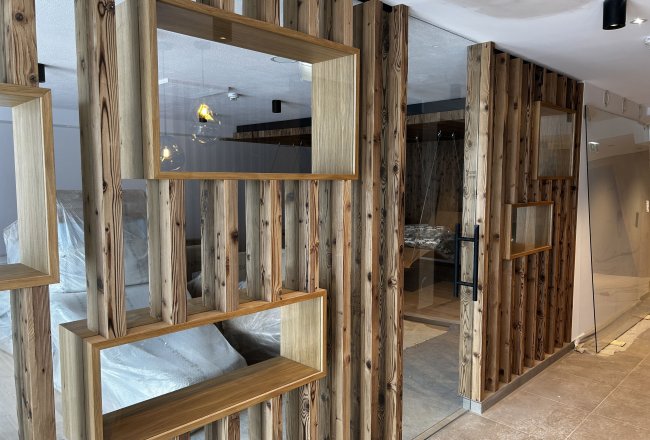

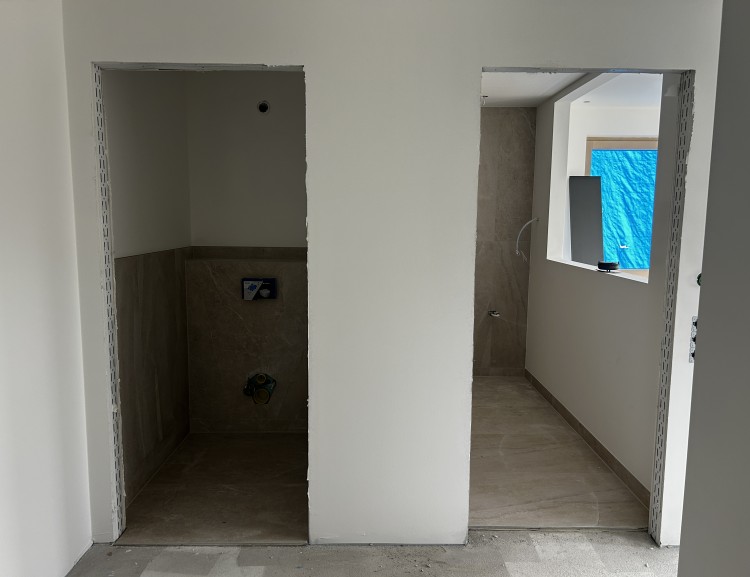

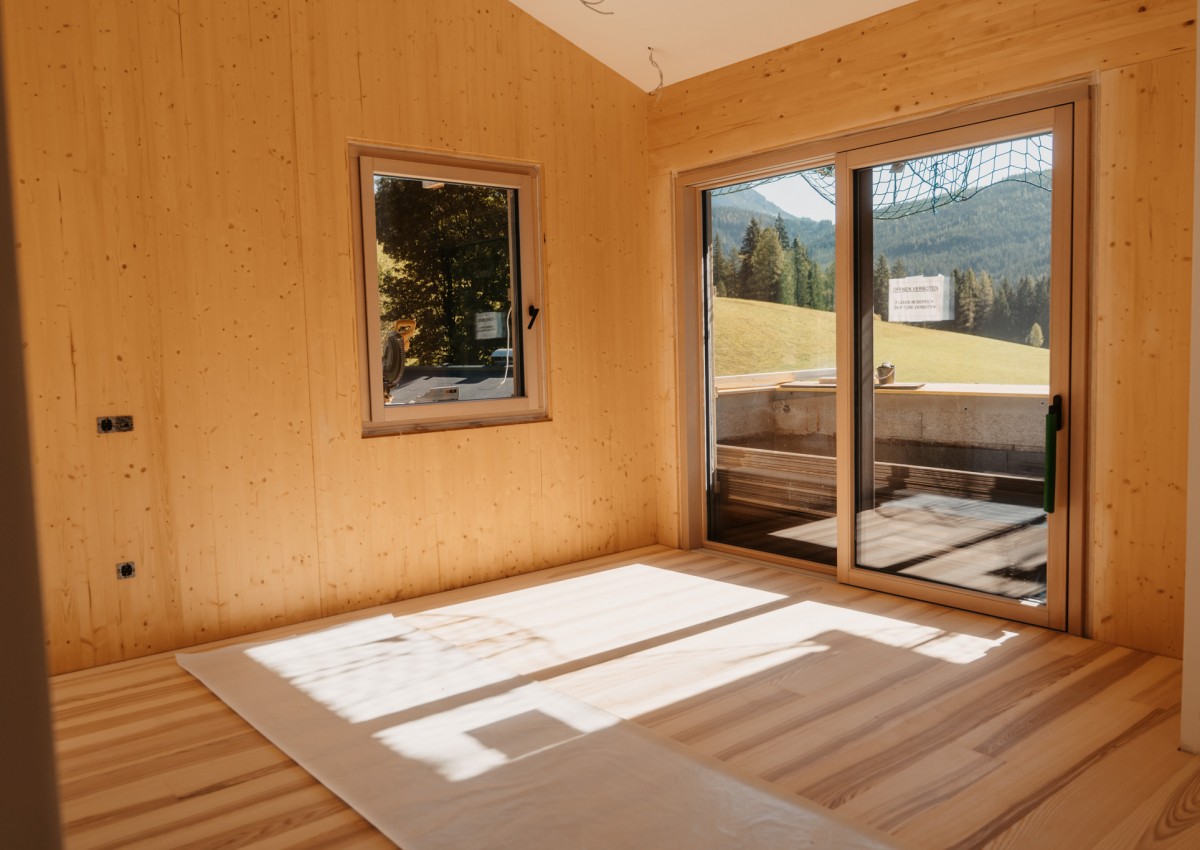

Auch im 3. Obergeschoss geht es weiter: In den beiden Top Suiten haben die Arbeiten an den Zwischenwänden begonnen. Eins können wir euch schon jetzt verraten – es wird wunderschön und richtig gemütlich!
Wir freuen uns, dass alles nach Plan läuft, und halten euch weiterhin regelmäßig auf dem Laufenden!
#16: Ein Teil ist schon dicht
Stand 23.05.2025
Der viele Regen in den letzten Tagen hat uns vor Herausforderungen gestellt: Andrea und Geli waren mit vollem Einsatz dabei, Wasser zu saugen und die Baustelle wieder trocken zu bekommen – vielen Dank für euren unermüdlichen Einsatz!
Der Gebäudeteil aus dem Jahr 2009 wurde diese Woche erfolgreich abgedichtet, sodass wir hier bestens auf zukünftige Wetterlagen vorbereitet sind.

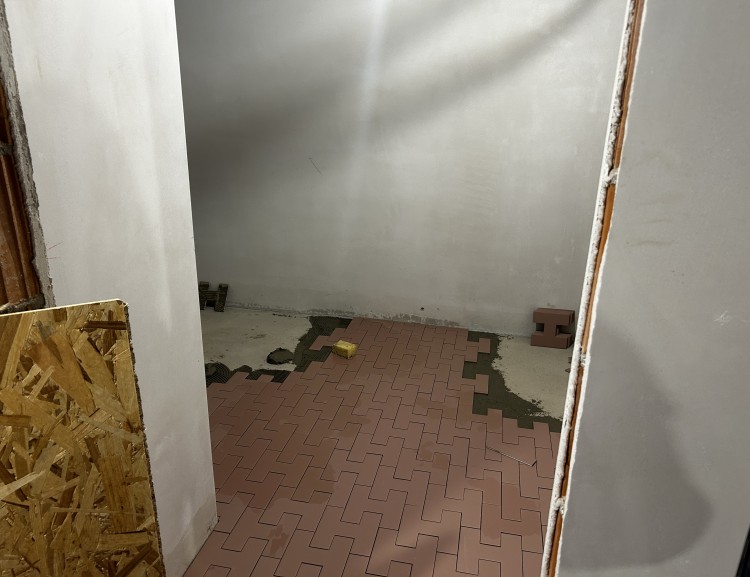

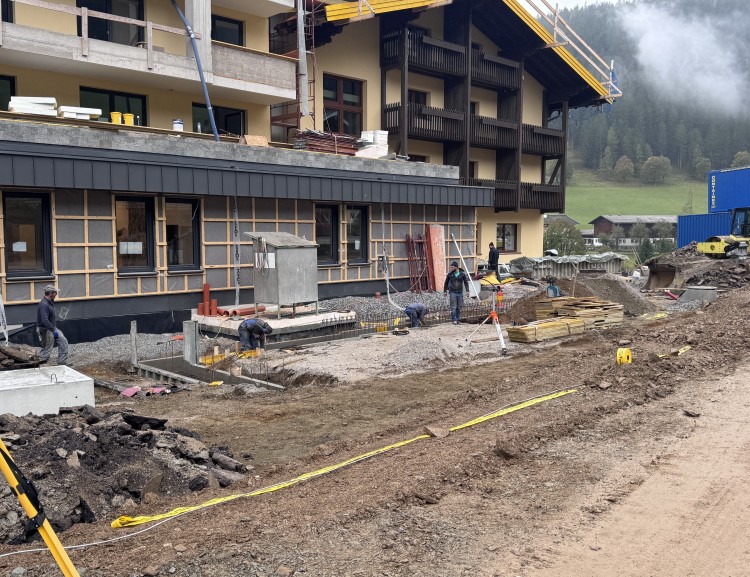

Der Außenbereich unseres Kinderklubs wurde vollständig abgetragen und wird nun mit viel Liebe zum Detail neugestaltet – wir freuen uns schon, den kleinen Gästen bald wieder einen schönen Platz zum Spielen und Entdecken bieten zu können.
Auch im Poolbereich geht es voran: Das Kinderbecken wurde betoniert und nimmt bereits Form an. Ein weiterer Schritt zu noch mehr Badespaß für die ganze Familie!

Lars hat im Stammhaus, im dritten Obergeschoss die Treppe gestemmt, da dort in Zukunft ein zweiter Aufzug eingebaut wird. Zudem sind nun auch die Balkone am Stammhaus abgetragen – bereit für ihren neuen, modernen Look.

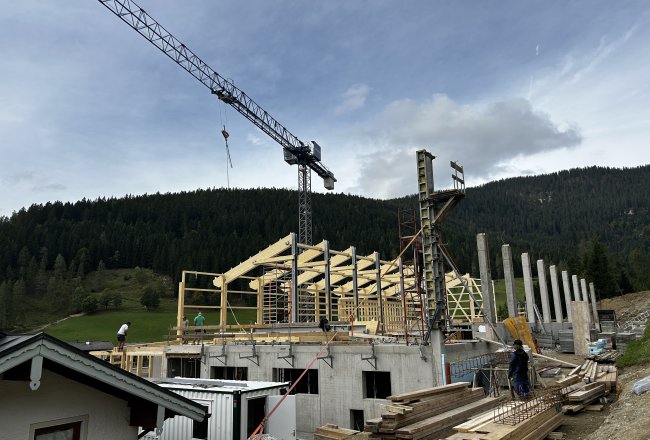

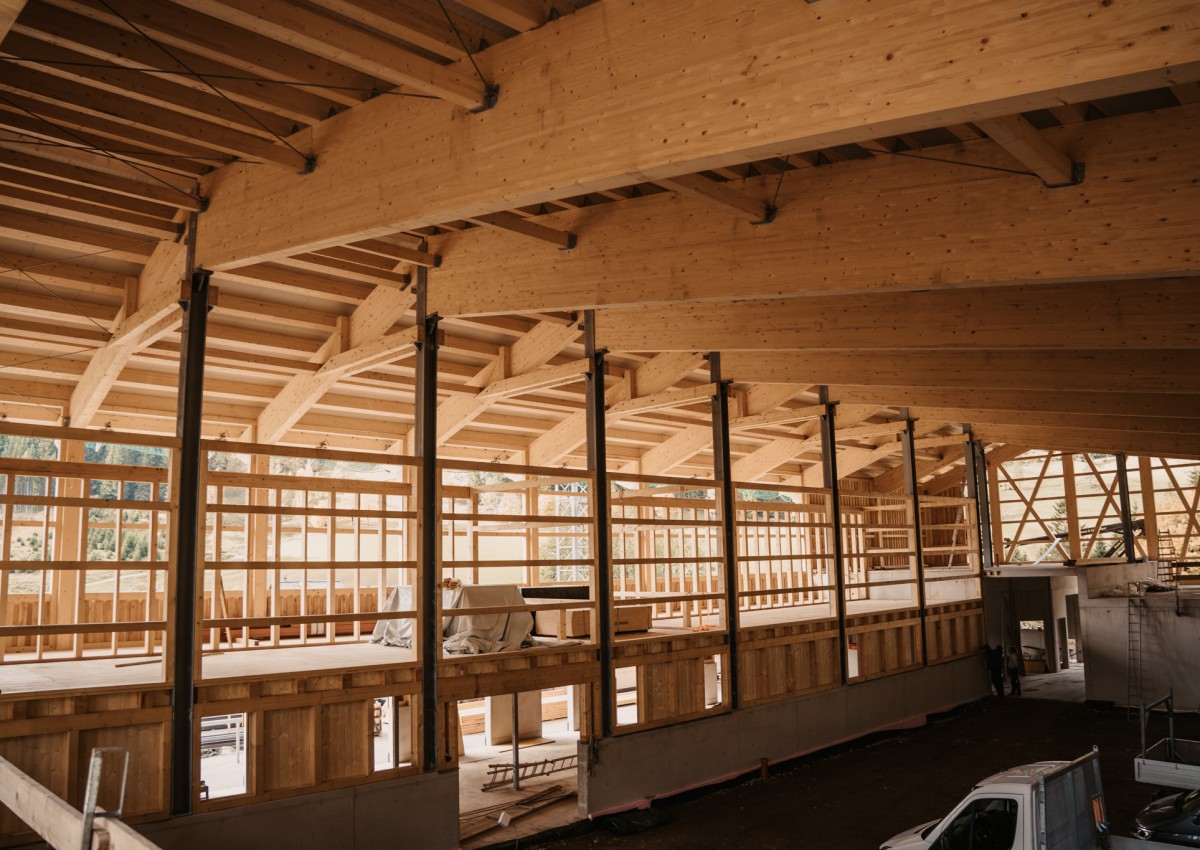

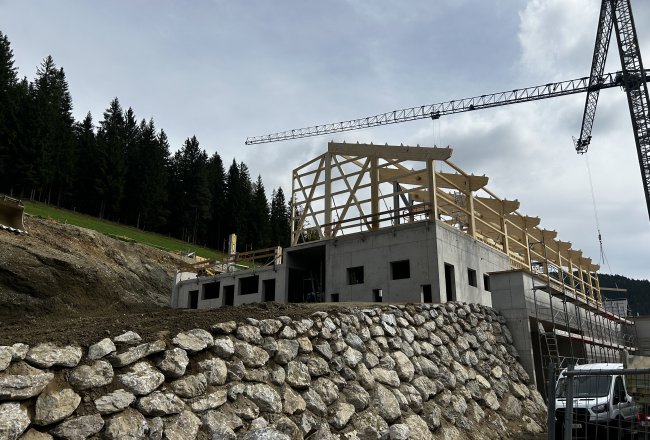

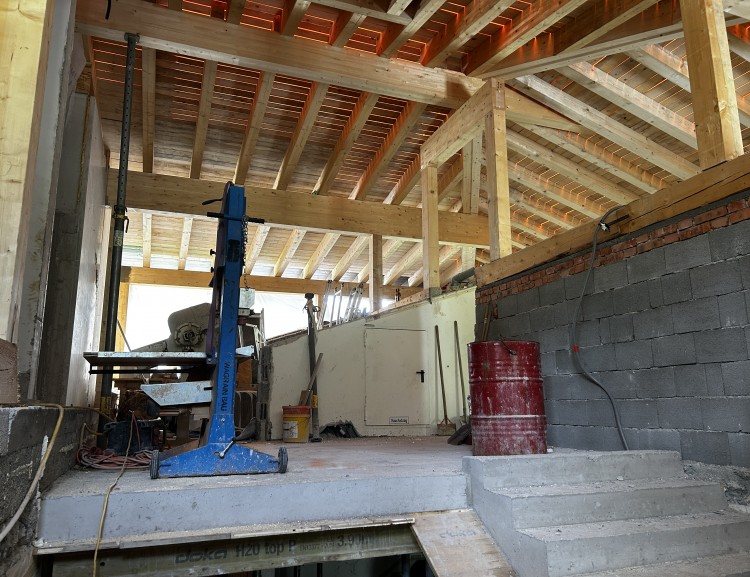

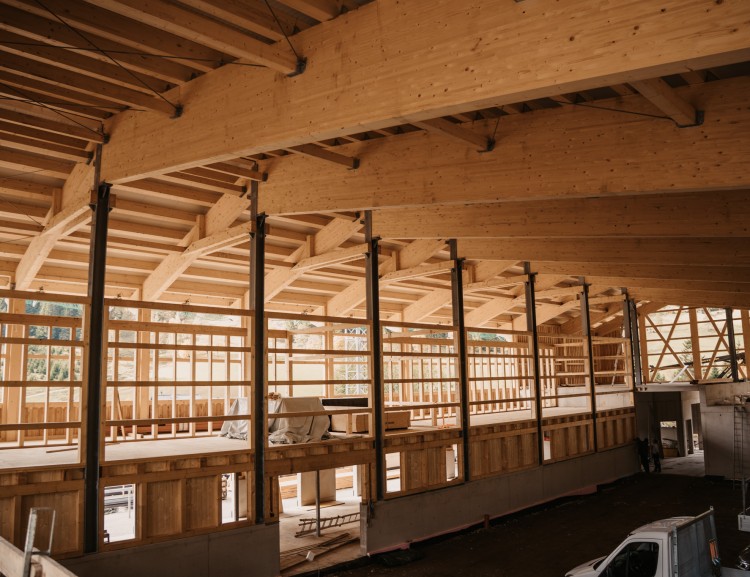

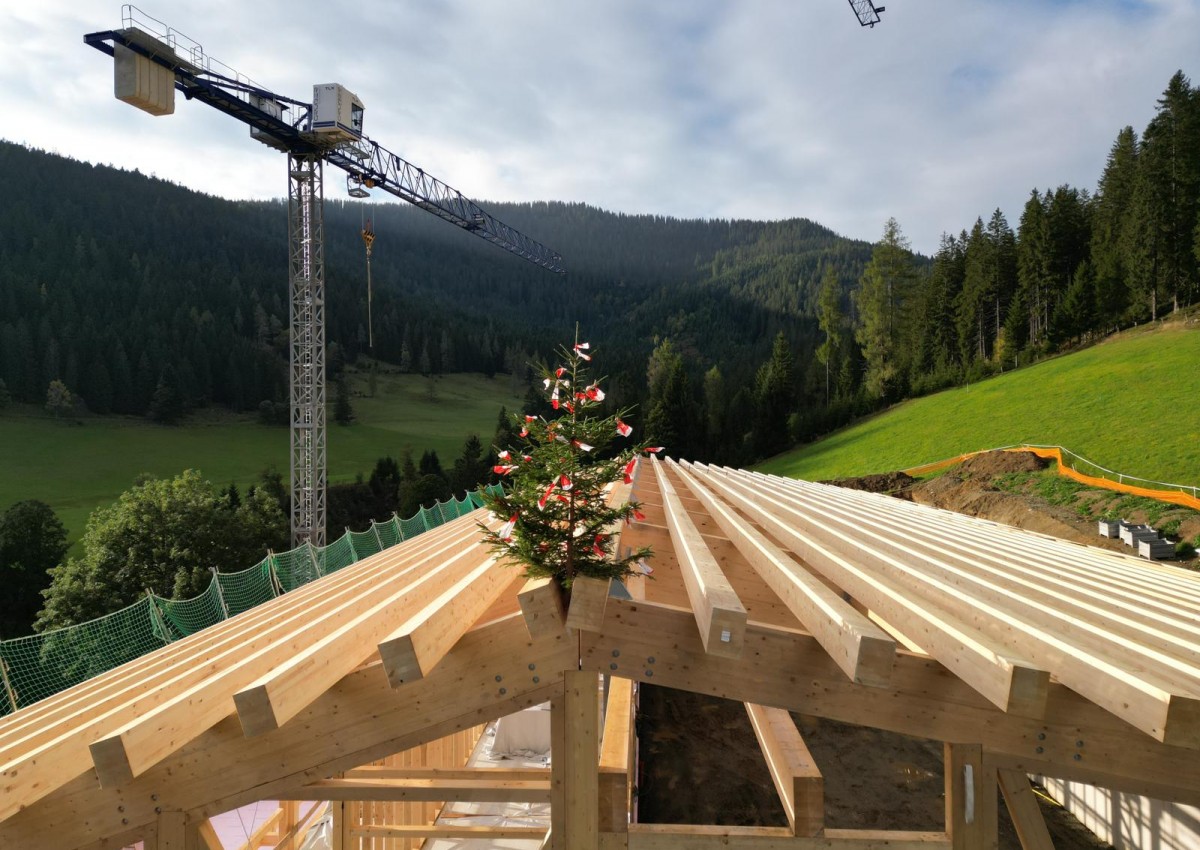

#15: Der erste Teil des Dachstuhls steht
Stand 16.05.2025

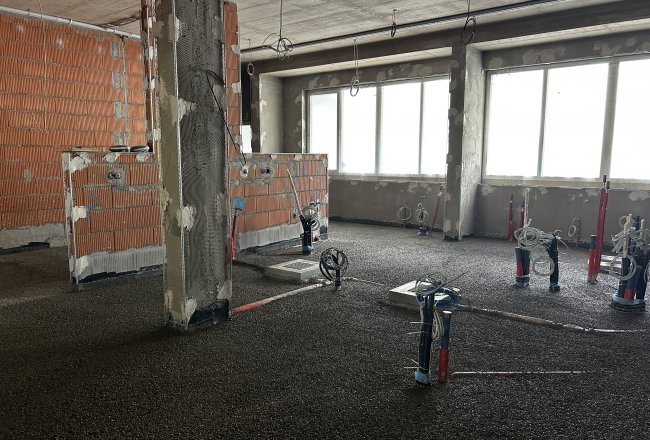

Parallel dazu schreitet auch der Bau des Mitteltrakts zügig voran: Das zweite Obergeschoss ist nahezu vollständig betoniert und nimmt damit sichtbar Form an.

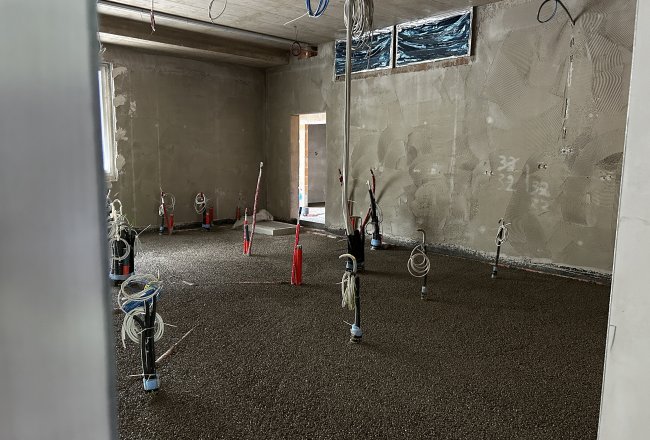

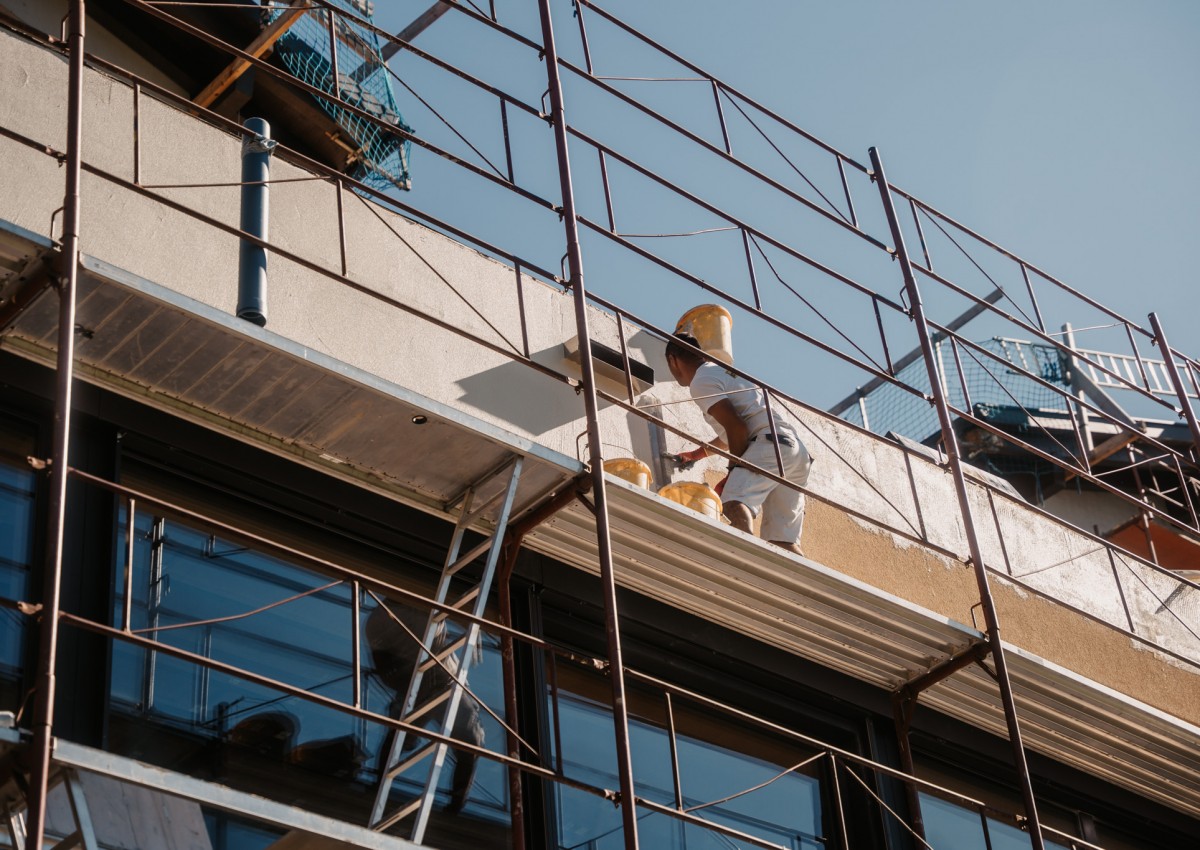

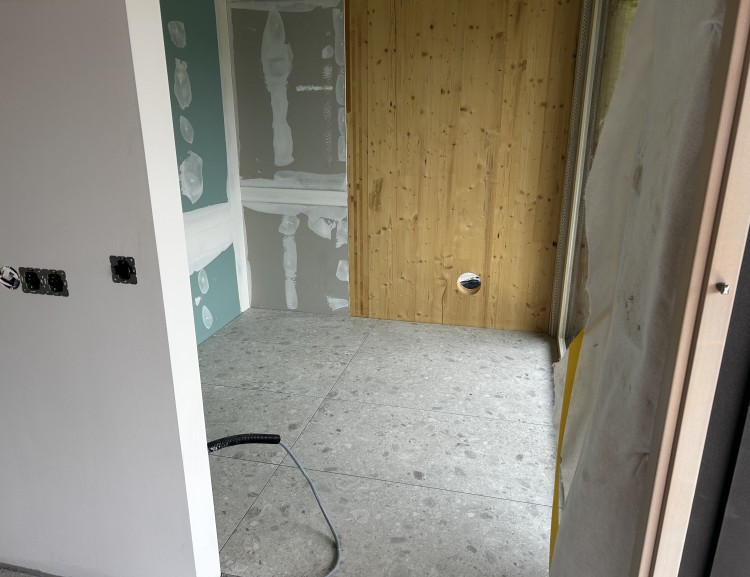

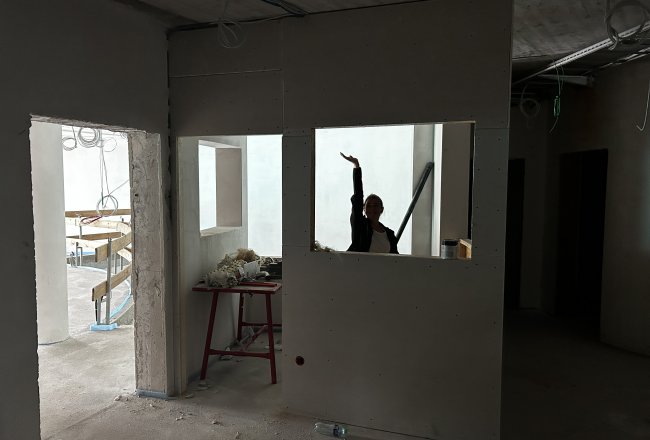

Auch im Inneren tut sich einiges – so haben die ersten Verputzarbeiten im ersten Untergeschoss bereits begonnen. Schritt für Schritt entsteht hier etwas Besonderes, und wir freuen uns, Sie regelmäßig über den Fortschritt informieren zu dürfen.
#14: Fortschritt auf mehreren Ebenen
Stand 09.05.2025

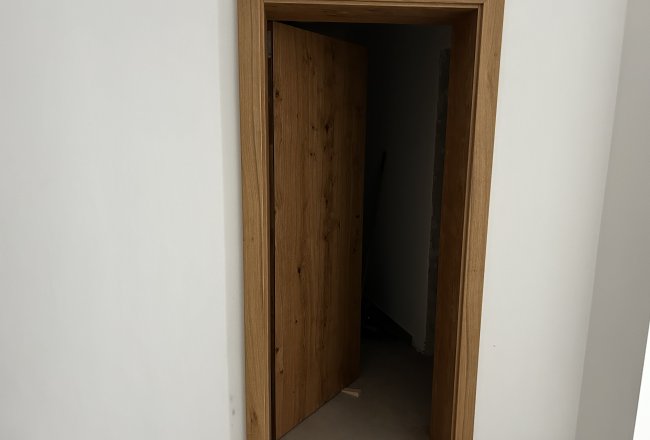

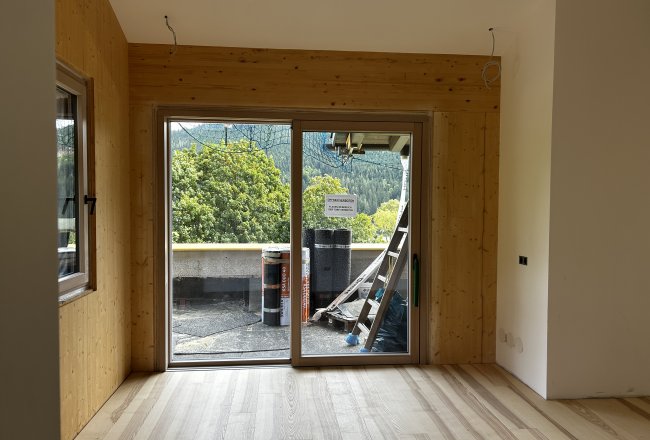

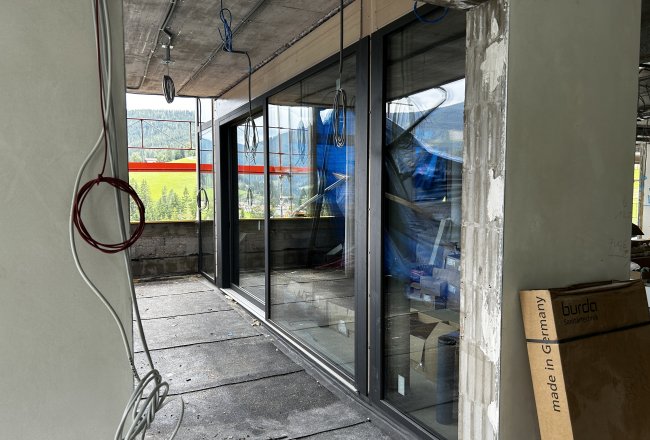

Die Tage wurden die Fenster angeliefert – ein Teil davon ist sogar schon eingebaut! Es ist ein ganz besonderes Gefühl, wenn die Räume zum ersten Mal „Augen“ bekommen und man langsam erahnen kann, wie hell und freundlich alles mal wird.

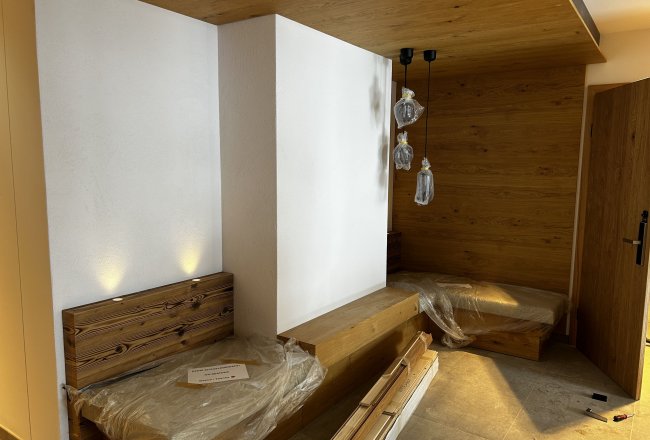

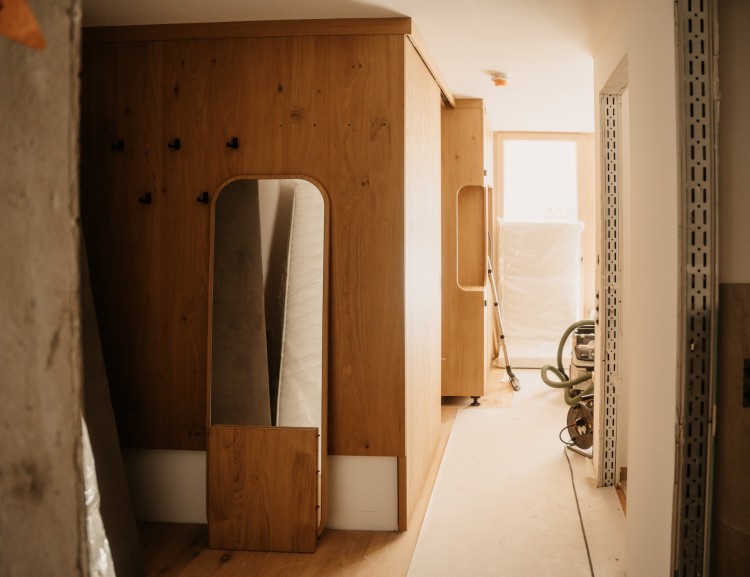

In den ersten Neubauzimmern stehen bereits Gipswände. Schön langsam lässt sich erahnen, wie hell und freundlich alles wird.

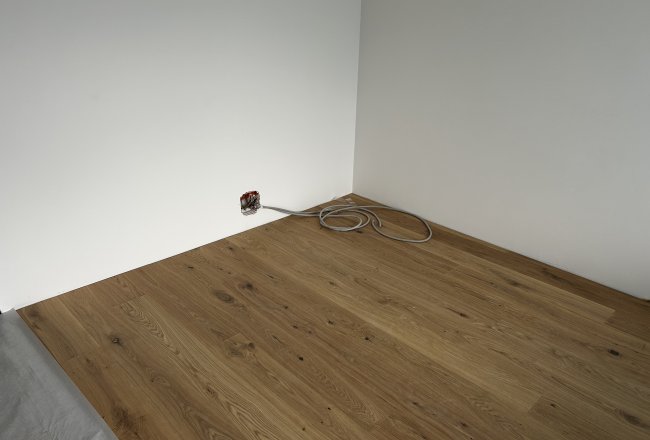

Im ersten Obergeschoss wird schon die Fußbodenheizung verlegt und auch die Lüftung nimmt Form an: Einige Schächte sind bereits installiert und verschwinden jetzt nach und nach in Wänden und Decken.
Ein echter Meilenstein: Die letzten Fertigteilwände wurden heute geliefert – damit ist dieser große Abschnitt bald abgeschlossen.

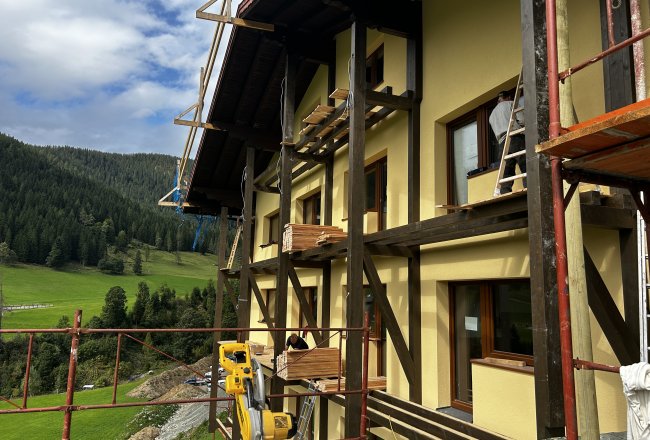

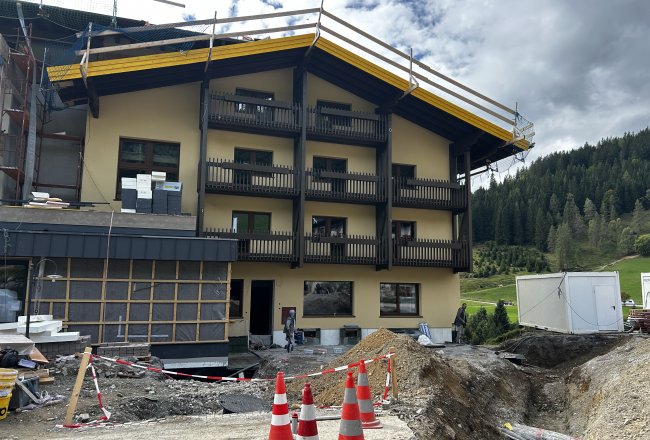

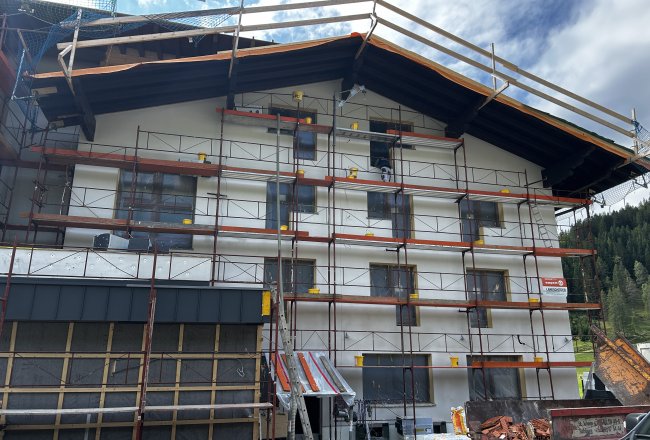

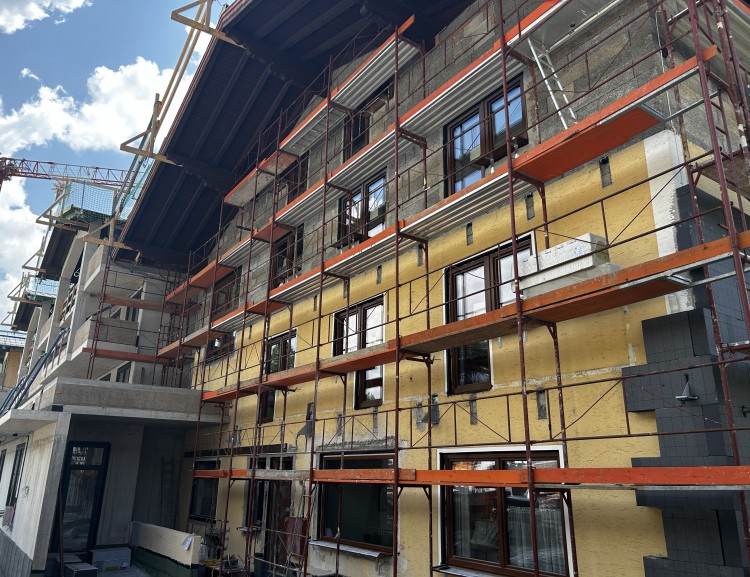

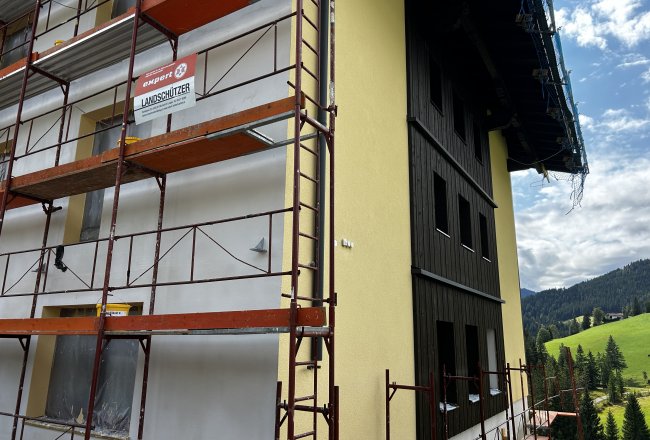

Im Stammhaus tut sich ebenfalls einiges: Die alte Fassade sowie die Balkone werden gerade abgetragen, damit nachher alles im einheitlichen Bild glänzt.
#13: Zwischenstand auf der Baustelle
Stand 24.04.2025
Unser Fotograf kommt regelmäßig vorbei und hält die Fortschritte fest, damit wir am Ende ein schönes Video für euch zaubern können. Apropos Video: Ein paar Eindrücke gibt es bereits auf unserem Instagram-Kanal – reinschauen lohnt sich! ;)

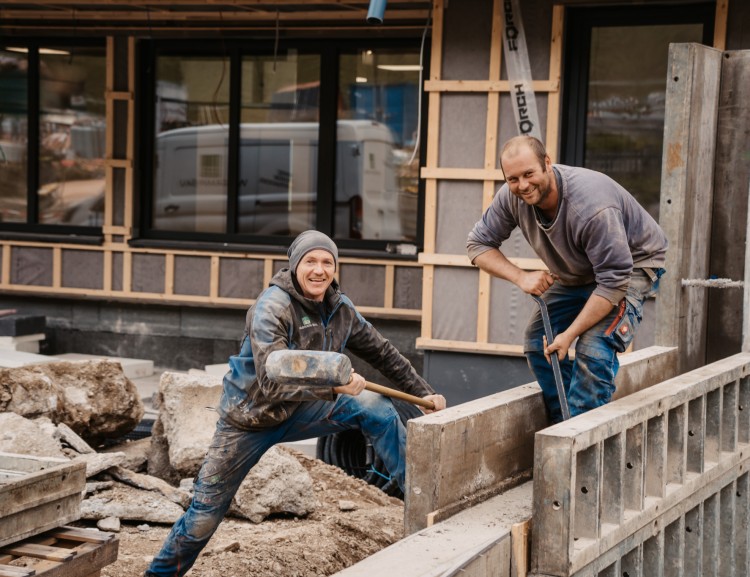

Natürlich wird auf der Baustelle ordentlich angepackt – Hannes, Andrea und Lars sind mit vollem Einsatz dabei, und sowieso: Hier helfen ALLE mit!
Besonders schön: Martin sen. hat seinen Lieblingsplatz bereits entdeckt – man merkt, dass hier etwas entsteht, das nicht nur gebaut, sondern wirklich gelebt wird.
Zum Baufortschritt:
-
Das 3. Obergeschoss am „2009er“-Teil ist bereits betoniert – jetzt fehlt nur noch der Holzbau obendrauf. Die oberen drei Stockwerke entstehen nämlich komplett in Holzbauweise.
-

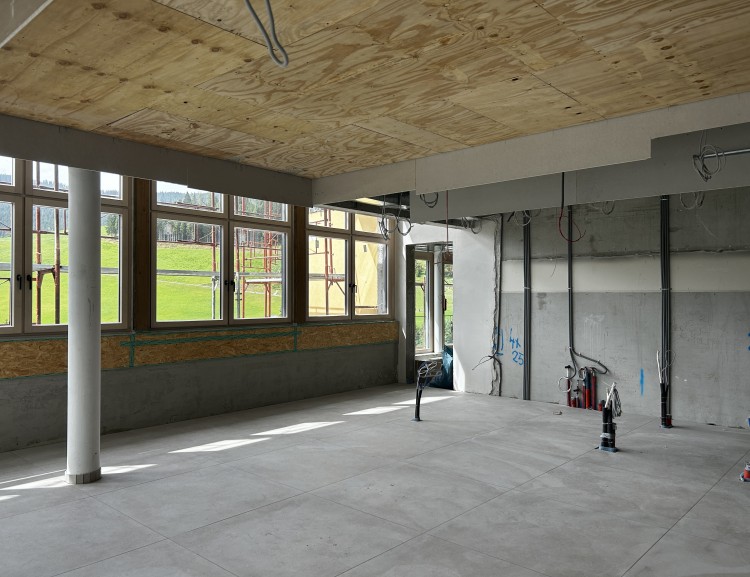

Im neu errichteten Mittelteil sind wir aktuell im 2. Obergeschoss angekommen.
-

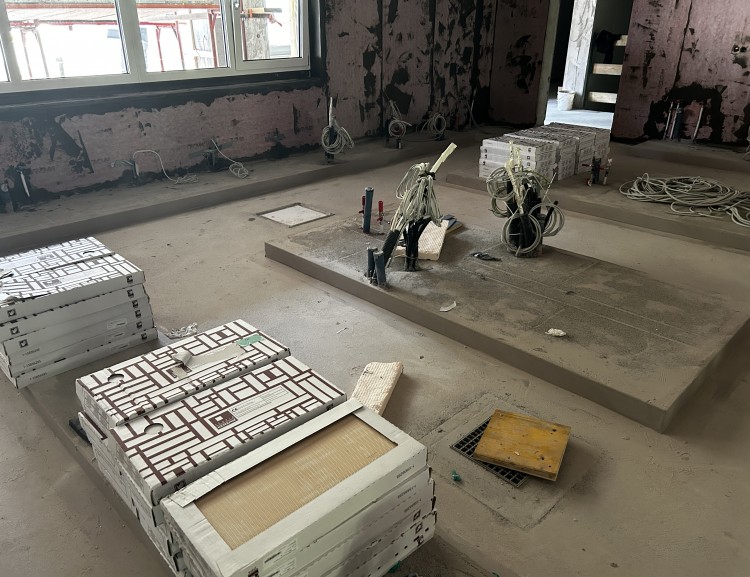

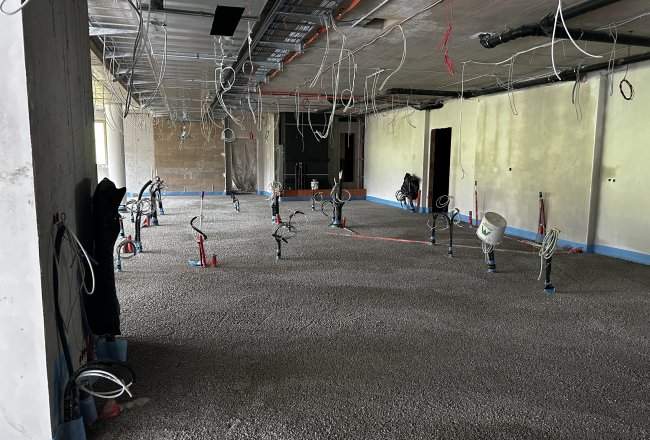

In den Untergeschossen wird bereits fleißig installiert, verputzt und verkabelt.
Mit jedem Tag wächst das Projekt weiter – und wir können es kaum erwarten, euch bald noch mehr davon zu zeigen!
#12: Ein weiterer Meilenstein auf unserer Baustelle!

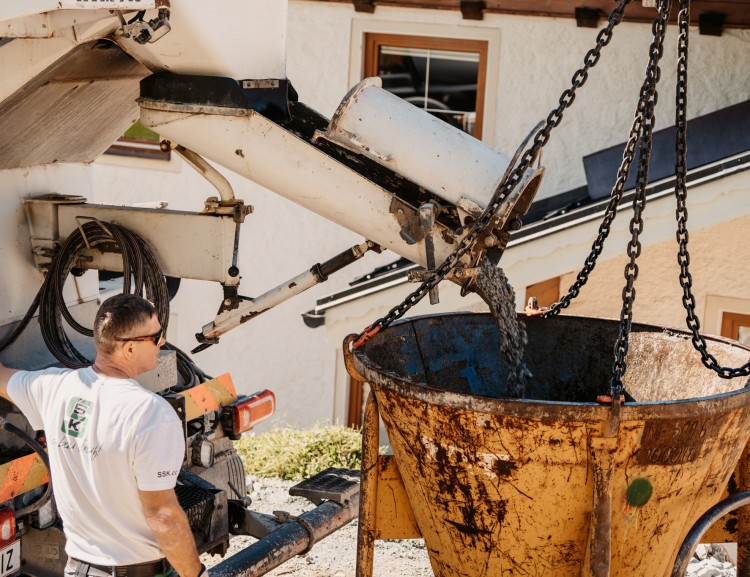

Stand 28.03.2025

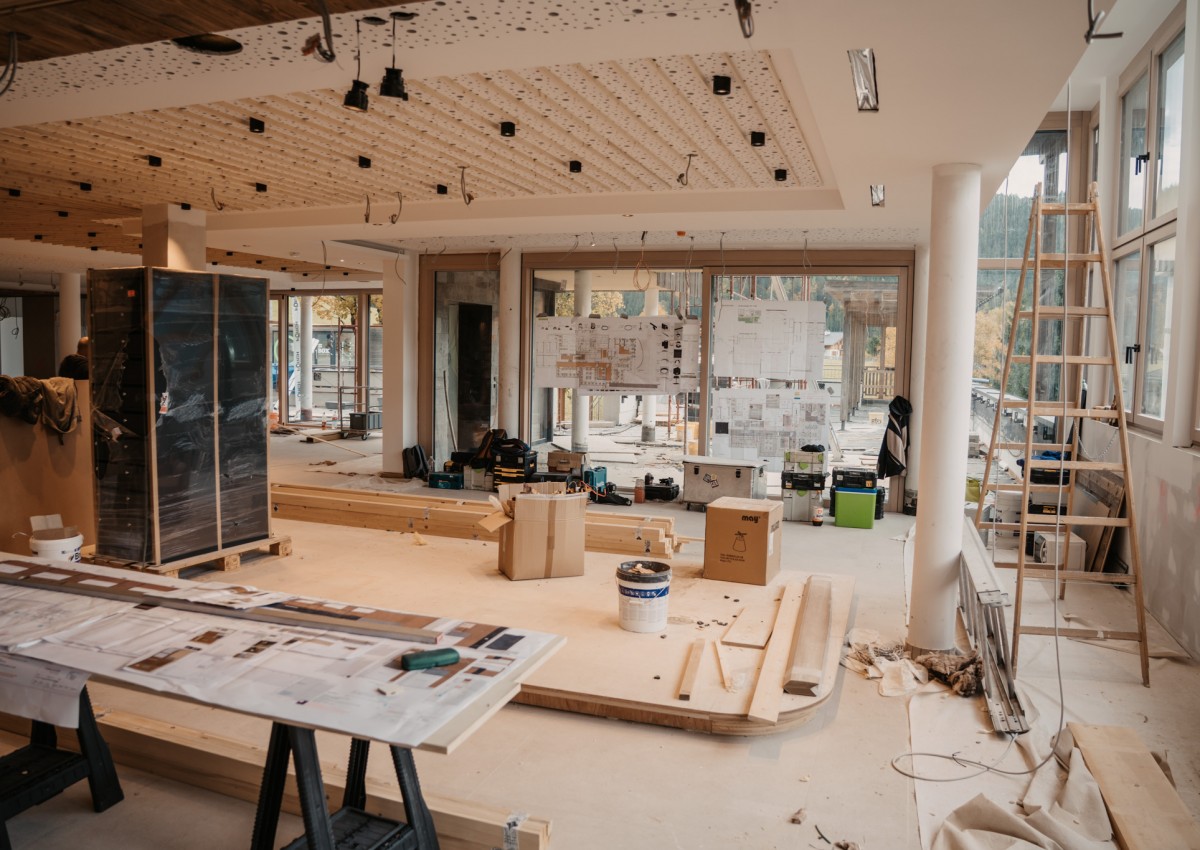

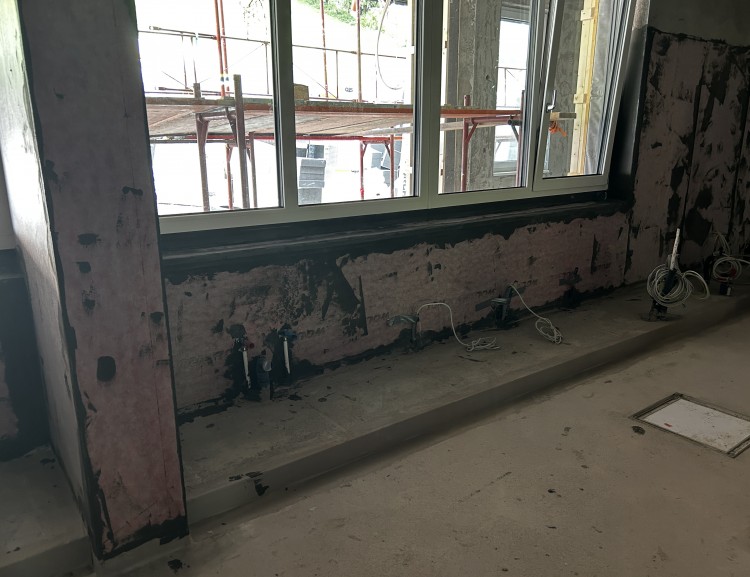

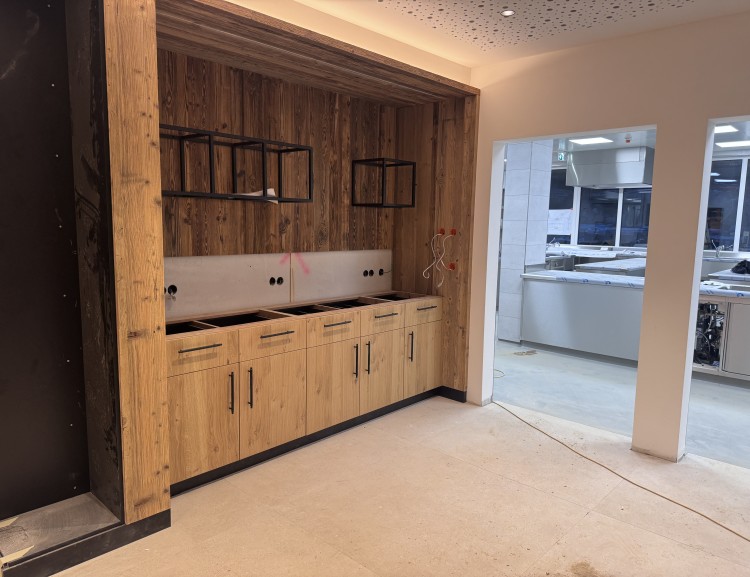

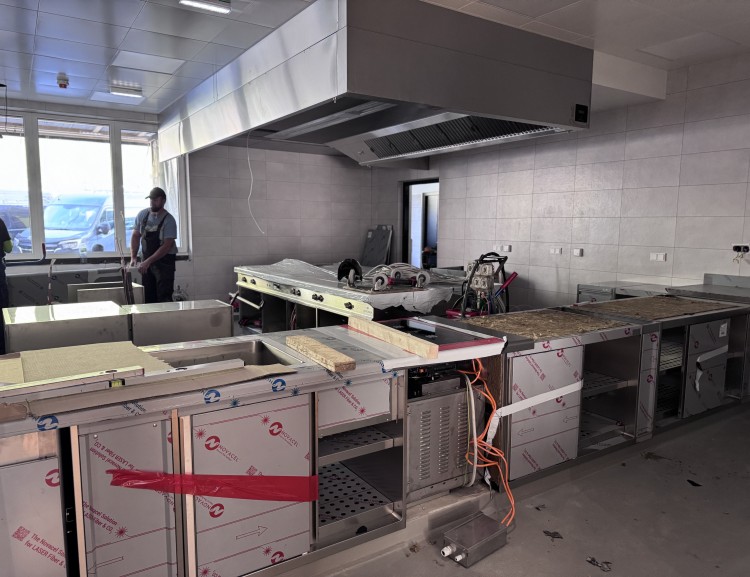

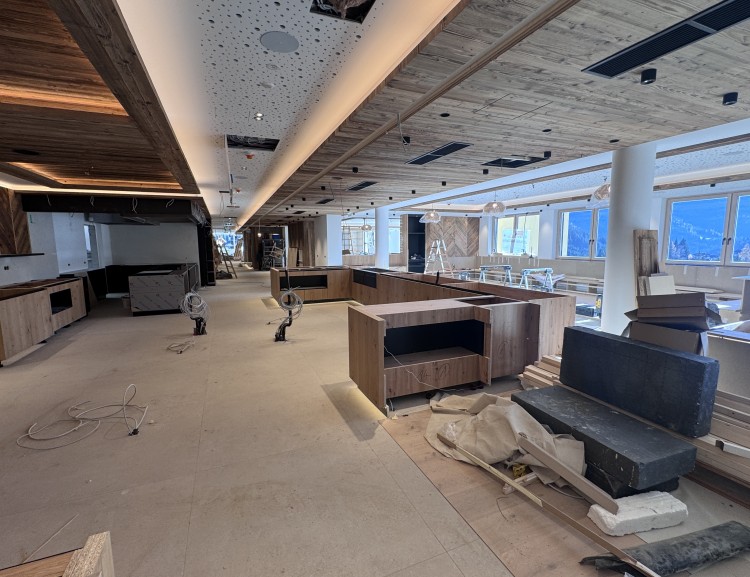

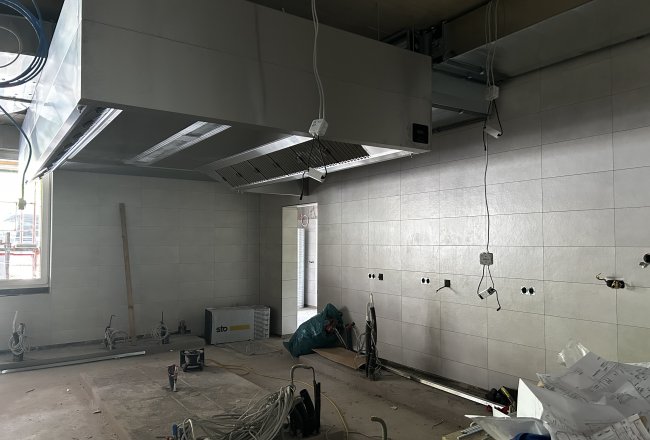

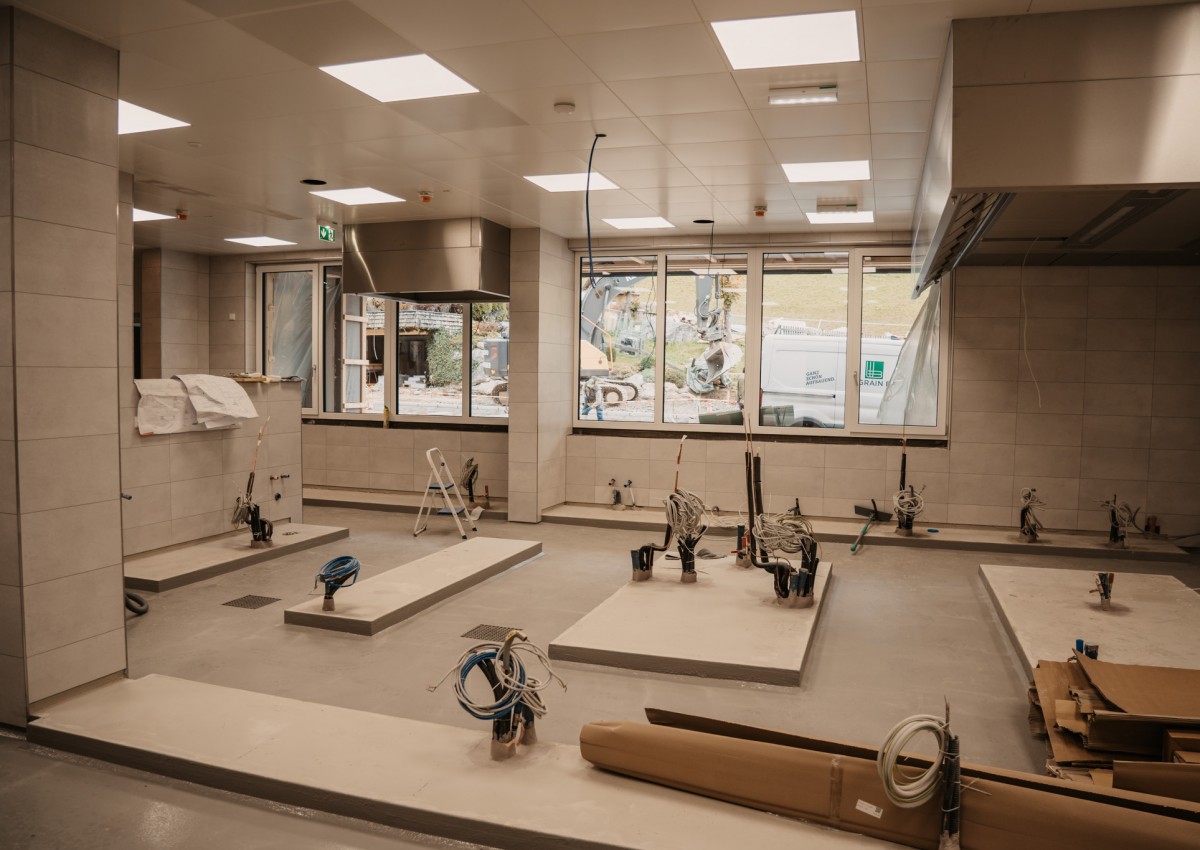

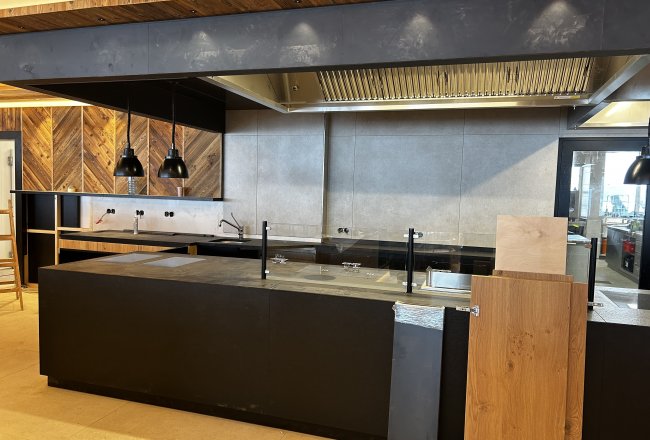

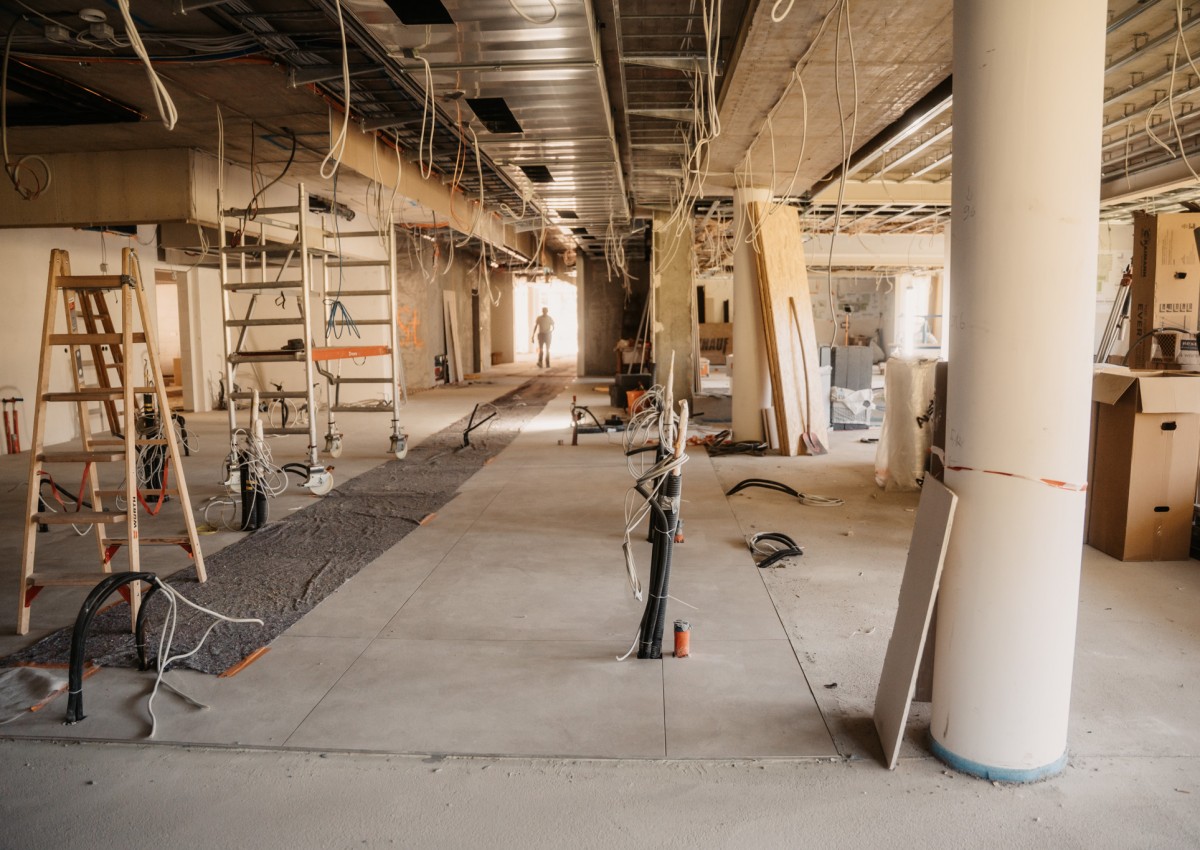

Im Erdgeschoss nimmt der Küchenbereich immer mehr Form an: Die Zwischenwände sind bereits betoniert, und auch die Überzüge wurden fertiggestellt. Ein wichtiger Schritt, der die Räume langsam erkennbar macht.
Im zweiten Obergeschoss des 2009er-Bauteils ging es ebenfalls schnell voran: Die Fertigteilwände wurden gestellt, mit Beton ausgegossen und die Decke darauf gesetzt. Damit wächst das Gebäude sichtbar in die Höhe – ein bedeutender Moment!

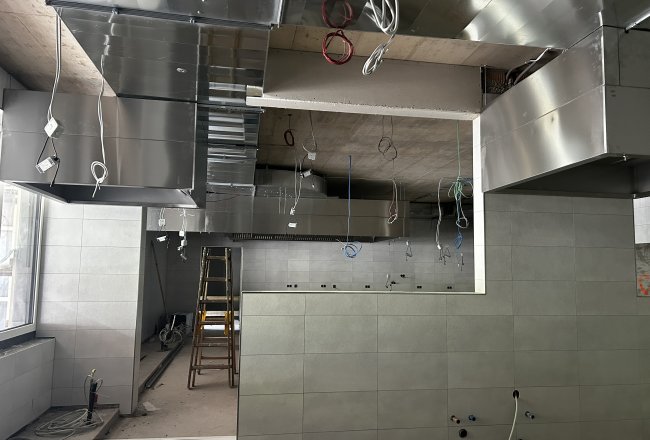

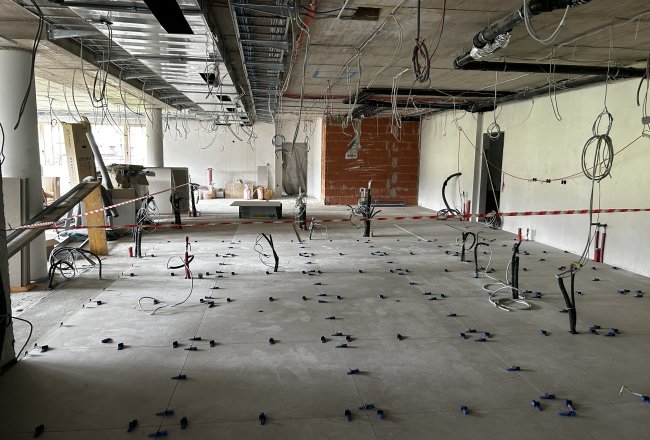

Auch unsere Elektriker waren fleißig und haben im Erdgeschoss sowie im zweiten Obergeschoss die Elektroschläuche verlegt, sodass alles später reibungslos funktioniert.

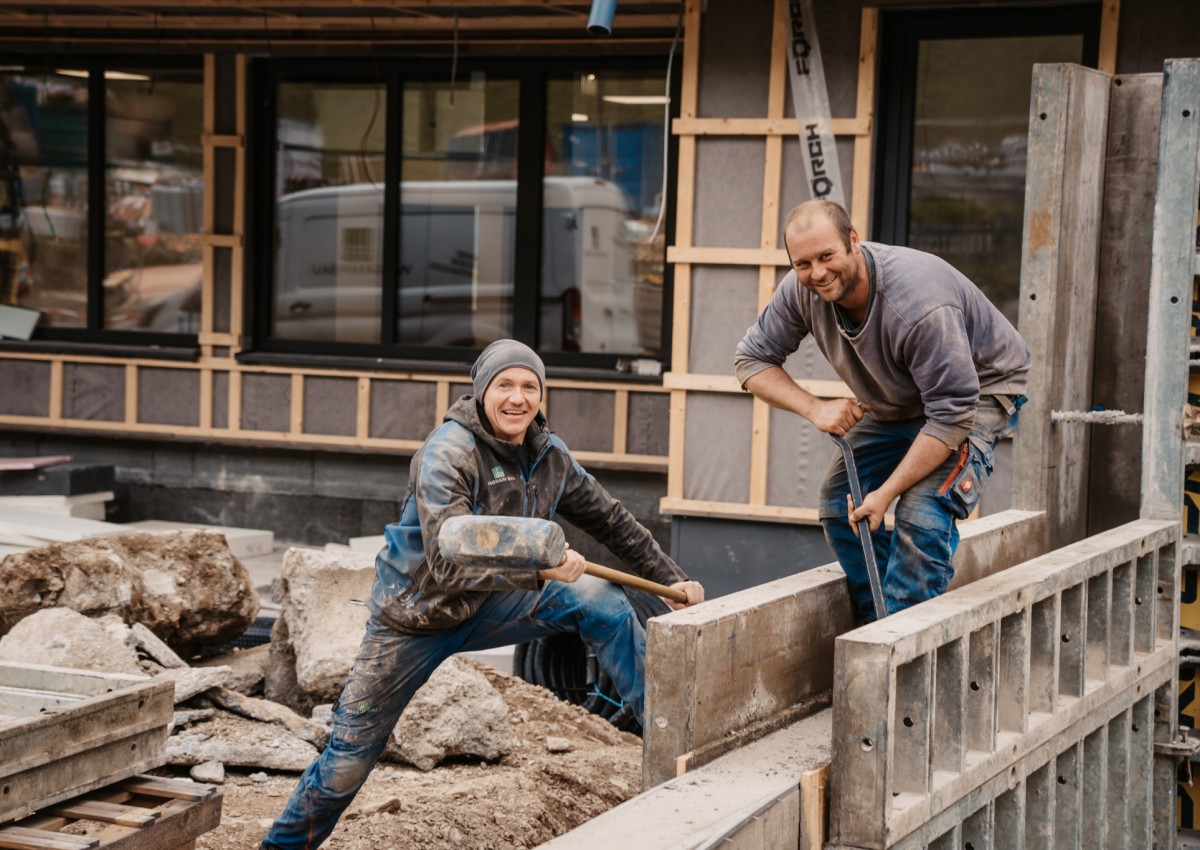

Im Kellerbereich werden die Böden „abgeflemmt“, und im 2009er-Bauteil, der auf Rohbau zurückgeführt wurde, wurden die Zwischenwände wieder gemauert.
Gleichzeitig haben auch die Installationsarbeiten für die Haustechnik begonnen, sodass alles für die kommenden Arbeiten vorbereitet wird.

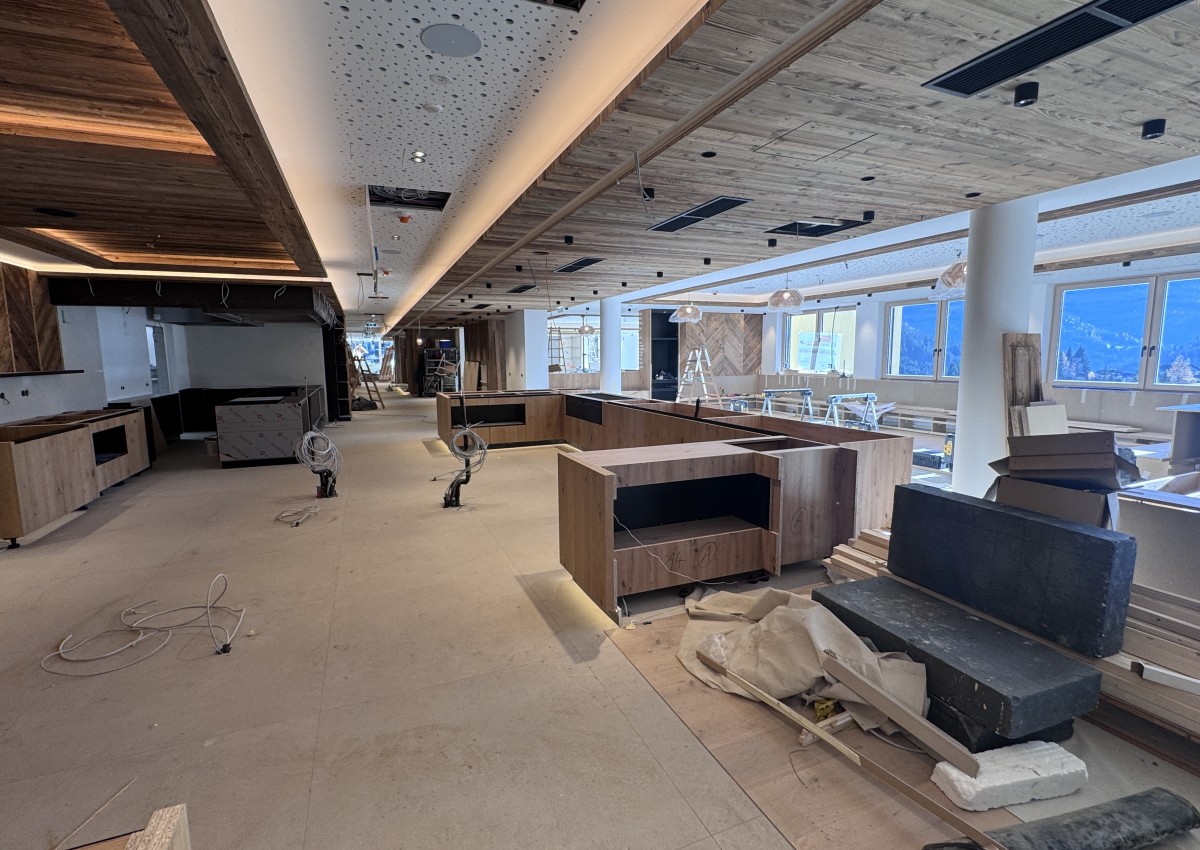

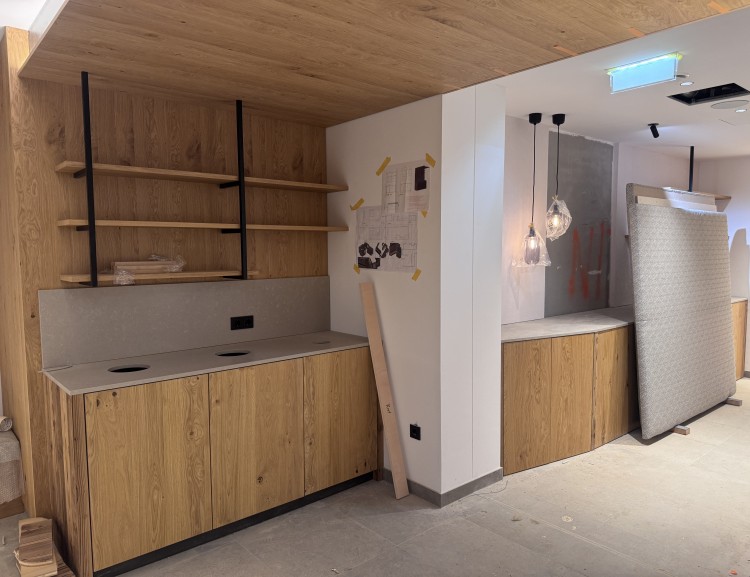

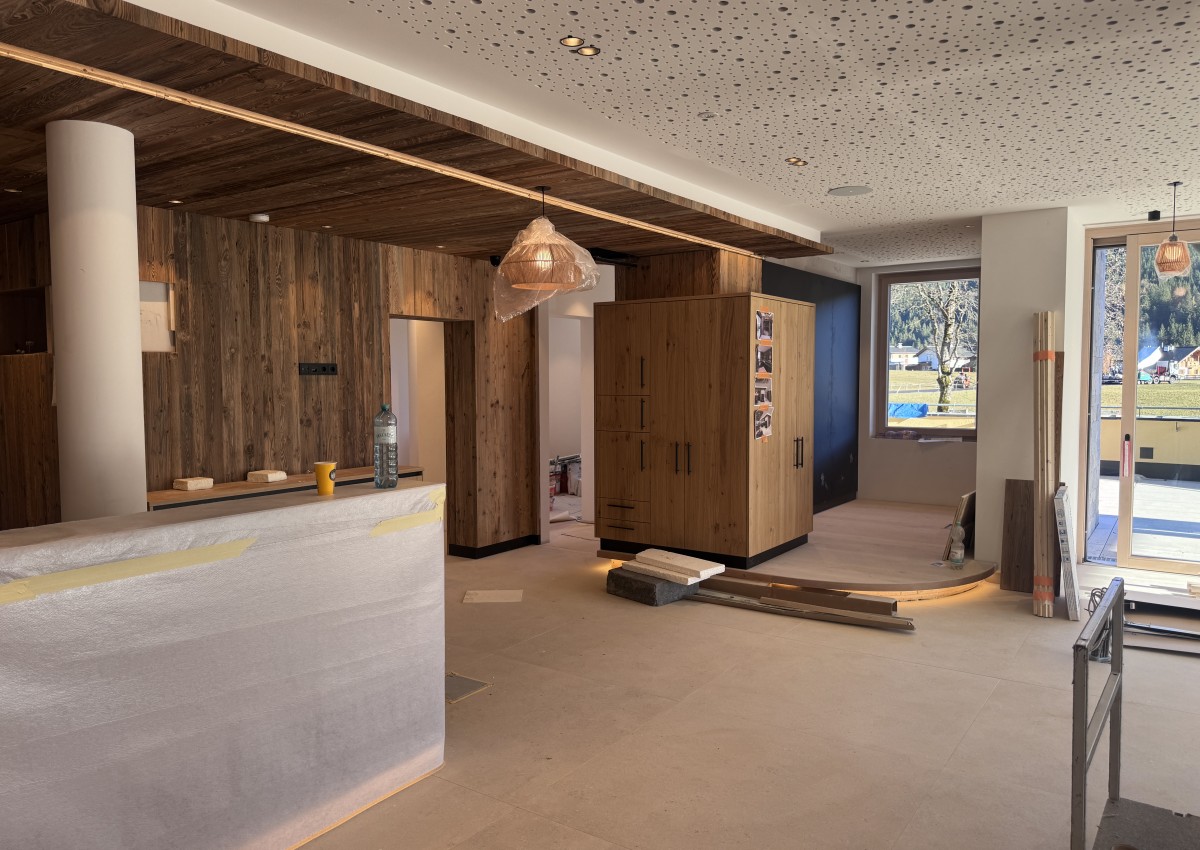

Parallel dazu haben wir bereits wichtige Entscheidungen für die Innenausstattung getroffen: Materialien und Stoffe für die Zimmer sowie für den öffentlichen Bereich (Buffet, Restaurant, Lobby…) wurden sorgfältig ausgewählt. Es wird stilvoll, gemütlich und einladend!

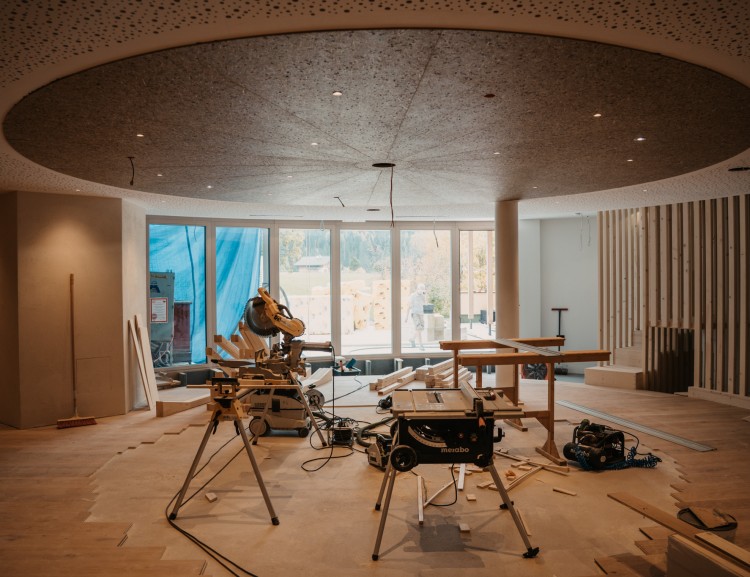

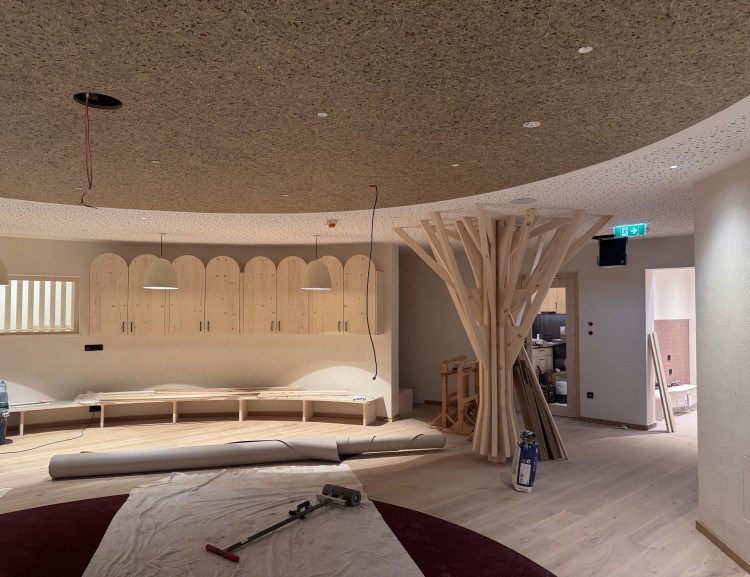

Ein ganz besonderes Highlight: Auch die Planung für den Kinderklub macht große Fortschritte. Die Kleinen dürfen sich auf viele spannende Überraschungen freuen – wir können es kaum erwarten, ihre strahlenden Augen zu sehen!
Es bleibt spannend – wir halten euch weiter auf dem Laufenden!
#11: Das 1. und 2. Untergeschoss stehen bereits
Stand 07.03.2025
Auf unserer Baustelle geht es in großen Schritten voran! In den vergangenen Wochen haben wir zahlreiche wichtige Entscheidungen getroffen und gemeinsam mit einigen unseren Partnern wie zB. Badausstatter Holter GmbH, Rechberger GmbH, e+ engineering, Rema Massivholzplattenwerk GmbH und Franz Schroll GmbH die nächsten Bauphasen geplant.
Ein besonderer Meilenstein ist geschafft: Das 1. Untergeschoss ist baulich so gut wie abgeschlossen! Gleichzeitig laufen die Vorbereitungen für die kommenden Arbeiten auf Hochtouren. Überall werden bereits Zwischenwände aufgezogen, sodass die zukünftigen Räume langsam Form annehmen und unser Hotel immer mehr Gestalt bekommt.

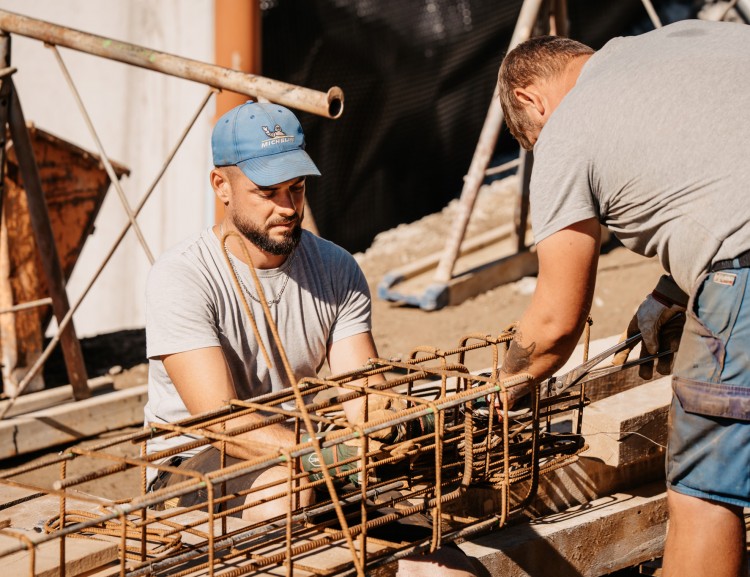

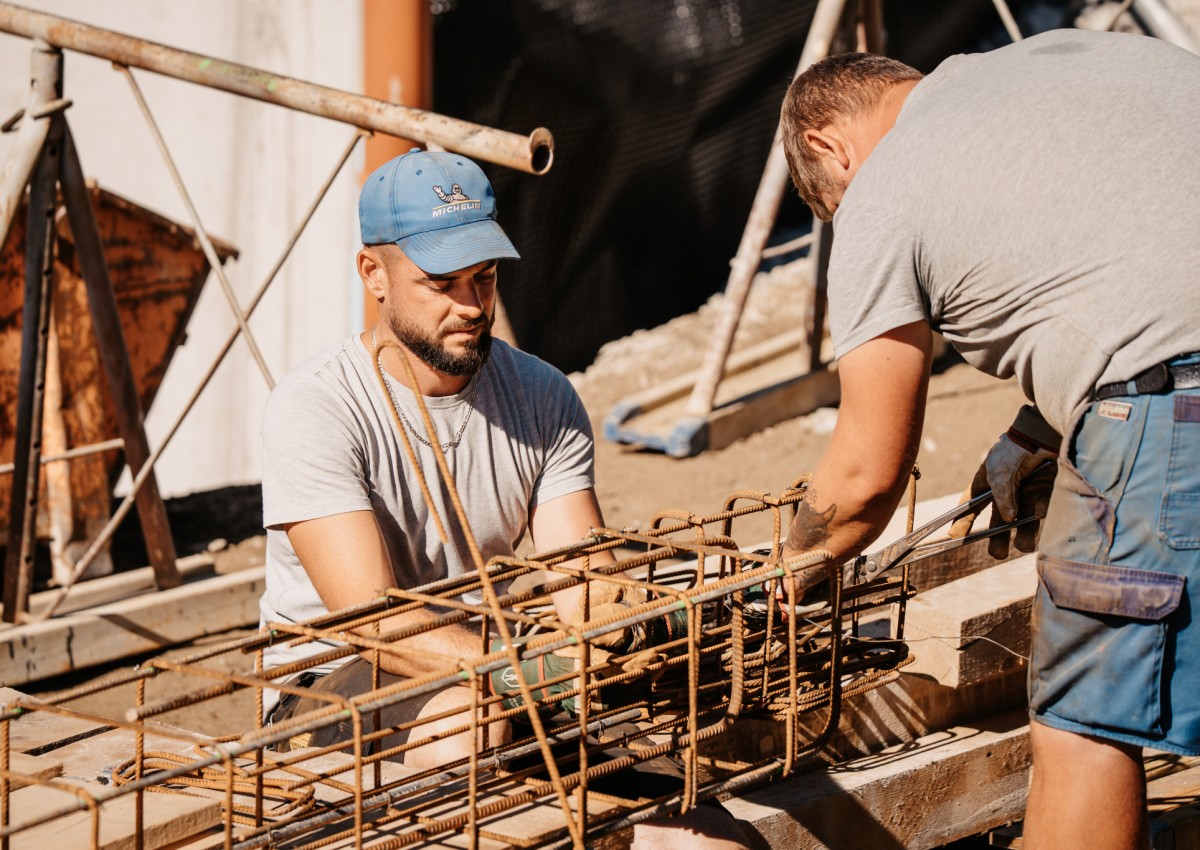

Ein echtes Highlight: 25 Tonnen Eisen wurden in die Decke des 1. UG eingearbeitet – eine beeindruckende Menge, die für Stabilität und Langlebigkeit sorgt. Außerdem haben wir die alten, beschädigten Fenster ausgebaut und bereiten nun alles für den Einbau der neuen Fenster vor.
Mit jedem Tag rückt die Fertigstellung unseres Projekts ein Stück näher, und wir können es kaum erwarten, euch die nächsten Fortschritte zu zeigen.
Bleibt dran – wir halten euch auf dem Laufenden!
